  • 【大立整理】2016年一建《公路實務》考試真題

  • 發布時間:2016-9-29 點擊次數:   在線客服
  •

    三、案例題

    (一)

    背景資料

    某施工單位承建了一座高架橋,該橋上部結構為30m跨徑的預應力小箱梁結構,共120片預制箱梁。

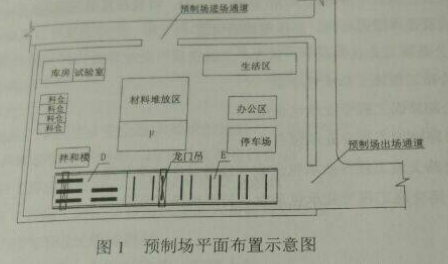

    施工合同簽訂后,施工單位根據構件預制場的布設要求,立即進行了箱梁預制場的選址和規劃,并編制了《梁場布置方案》,在報經企業技術負責人審批后實施。方案要求在梁板預制完成后,移梁前應對梁板噴涂統一標識,包括預制時間、梁體編號等內容,預制場平面布置示意圖見圖1





    預制場設5個制梁臺座(編號1~5),采用一套外模、兩套內模,每片梁的生產周期為10天,其中A工序(鋼筋工程)2天,B工序(模板安裝、混凝土澆筑、模板拆除)2天,C工序(混凝土養生、預應力張拉與移梁)6天。5個制梁臺座的制梁 橫道圖見圖2





    問題:

    1、平面圖所示DEF三個區各是什么?

    2T梁上還應噴涂什么標識?拌合站標識?

    3、計算最短流水施工工期?

    4、梁場方案審批方式正確嗎?



    (二)

    背景資料

    某施工單位承建了一段路基工程,其中K18+220K18+430設置了一段擋土墻。路基填方高度很高位11m。擋土墻橫斷面示意圖如下:





    擋土墻施工流程為:施工準備(含構件C預制)→測量放線→工序A→地基處理→排水溝施工→基礎澆筑→構件C安裝→工序B→填料填筑與壓實→墻頂封閉。

    路基工程施工前項目部進行了技術交底,技術交底工作由項目經理組織,項目總工程師主持實施,向項目部、分包單位的全體施工技術人員和班組進行交底,交底人員和參會人員雙方簽字確認。技術交底記錄部分內容如下:

    1)筋帶采用聚丙烯土工帶,進場時檢查出廠質量證明書后即可用于施工。

    2)聚丙烯土工帶的下料長度取設計長度。聚丙烯土工帶與面板的連接,可將土工帶的一端從面板預埋拉環或預留孔中穿過,折回與另一端對齊,并采用筋帶扣在前端將筋帶扎成一束。

    3)填土分層厚度及碾壓遍數,應根據拉筋間距、碾壓機具和密實度要求,通過試驗確定,為保證壓實效果,所有填筑區域均使用重型壓實機械壓實,嚴禁使用羊足碾碾壓。

    4)填料攤鋪、碾壓應從拉筋尾部開始,平行于墻面碾壓,然后向拉筋中部逐步進行,再向墻面方向進行,嚴禁平行于拉筋方向碾壓,碾壓機具不得在擋土墻范圍內調頭。



    問題

    1、按照擋土墻設置的位置和結構型式劃分,分別寫出該擋土墻的名稱。

    2、寫出擋土墻施工流程中工序A、工序B、與圖中構件C的名稱。寫出擋土墻施工流程中必須交叉進行的工序。

    3、項目部組織技術交底的方式是否正確?說明理由。

    4、逐條判斷技術交底記錄內容是否正確,并改正錯誤。



    分享到:

您是第6573182位訪問本站的用戶
關于網站 | 廣告服務 | 聯系我們 | 公司簡介 | 版權聲明 | 免責條款 | 誠聘英才 | 支付方式
Copyright © 2004-2016 www.272872.com,All Right Reserved.
西城校區:北京市西城區車公莊大街甲四號物華大廈B1401/A1301(地鐵2號線、6號線車公莊站H口出口即到)
咨詢電話:010-62112757
湘ICP備11012638號
主站蜘蛛池模板: 共和县| 遂宁市| 佛坪县| 昭平县| 平武县| 惠州市| 丹棱县| 赤壁市| 岳西县| 黄陵县| 万安县| 屏东县| 平江县| 金昌市| 恩施市| 老河口市| 鄂温| 江门市| 洪雅县| 始兴县| 德昌县| 盐源县| 阿坝县| 洪湖市| 铜梁县| 岳阳县| 恩施市| 五河县| 迁西县| 北票市| 安泽县| 昭苏县| 岗巴县| 南漳县| 万荣县| 连山| 黎川县| 昔阳县| 赤壁市| 礼泉县| 深州市|
