中文字幕国产精品_午夜精品久久久久久久99黑人_樱桃成人精品视频在线播放_久久国产生活片100

大立建筑工程培訓網,專注于執業資格考前輔導!Tel: 010-62112757
  • 【大立整理】2016年一建《市政實務》考試真題

  • 發布時間:2016-9-29 15:39:05 點擊次數:   在線客服
  •

    三、案例分析題



    (一)

    背景資料

    某公司承建的市政道路工程,長2Km,與現況道路正交,合同工期為201561日至831日。道路路面底基層設計為厚300mm水泥穩定土;道路下方設計有一條DN1200mm鋼筋混凝土雨水管道,該管道在道路交叉口處與現狀道路下的現有DN300燃氣管道正交。

    施工前,項目部踏勘現場時,發現雨水管道上部外側管理與現況燃氣管道底間距小于規范要求,并向建設單位提出變更設計的要求,經設計單位核實,同意將道路交叉口的Y1Y2井段的雨水管道變更為雙排DN800mm雙壁波紋管,設計變更后的管道平面位置與斷面布置如圖1-11-2所示。項目部接到變更后提出了索賠申請,經計算,工程變更需增加造價10萬元。











    為減少管道施工對交通通行的影響。項目部制定了交叉路口的交通導行方案,并獲得交通管理部門和市政管理部門的批準,交通導行措施的內容包括:

    1)嚴格控制臨時占路時間和范圍;

    2)在施工區域范圍內規劃了警告區、終止區等交通疏導作業區域;

    3)與施工作業隊伍簽訂《施工安全責任合同》;

    施工時間為雨季,項目部針對水泥穩定土底基層的施工制定了雨期施工質量控制措施如下:

    1)加強與氣象站聯系,掌握天氣預報。安排在不下雨時施工;

    2)注意天氣變化,防止水泥混合料遭雨淋;

    3)做好防雨準備,在料場和攪拌站;

    4)降雨時終止施工,對已攤鋪的混合料盡快碾壓密實。

    問題

    1、排水管道在燃氣管道下方時,其最小垂直距離應為多少米?

    2、按索賠事件的性質分類,項目部提出的索賠屬于那種類型?項目部應提供哪些索賠資料?

    注:索賠是重點中的重點,從精講到沖刺到密訓反復強調需要掌握索賠的所有內容,大立教育認為凡是按照大立教育的要求認真復習的,這個題不該丟分。

    3、交通疏導方案(2)中還應規劃設置哪些交通疏導作業區域?

    4、交通疏導方案中還應補充哪些措施?

    注:在各種機構不看好交通導行的形式下,大立教育在沖刺班上準確的預測到了問題34的內容,參加了大立教育沖刺班的學員賺到了!參看葵花寶典P45

    5、補充和完善水泥穩定土底基層雨期施工質量控制措施。

    注:2010年案例中考過相似的題目,對于按照大立教育培訓時要求認真研究過往年真題的學員,這也是送分題。



    (二)

    背景資料

    某公司承建一段區間隧道,長度1.2Km,埋深(覆土深度)8m,凈寬5.6m,凈高5.5m;支護結構形式采用鋼拱架-鋼筋網噴射混凝土,輔以超前小導管注漿加固。區間隧道上方為現況城市道路,道路下埋置有雨水、污水、燃氣、熱力等管線。地質資料揭示,隧道圍堰等級為IVV級。

    區間隧道施工采用暗挖法。施工時遵循淺埋暗挖法技術“十八字”方針,根據隧道的斷面尺寸,所處地層、地下水等情況,施工方案中開挖方法選用正臺階法,每循環進尺1.5m

    隧道掘進過程中,突發涌水,導致土體坍塌事故,造成3人重傷,事故發生后,現場管理人員立即向項目經理報告,項目經理組織有關人員封閉事故現場,采取有效措施控制事故擴大,開展事故調查,并對施工現場進行清理,將重傷人員送醫院救治。事故調查發現,導致事故發生的主要原因有:

    1)由于施工過程中地表變形,導致污水管道突發破裂涌水;

    2)超前小導管支護長度不足,實測長度僅為2m;兩排小導管沿縱向無搭接,不能起到有效的超前支護作用;

    3)隧道施工過程中未進行監測,無法對事故發生進行預測。

    問題

    1、根據《生產安全事故報告和調查處理條例》規定,本次事故屬于哪種等級?

        指出事故調查組織形式的錯誤之處?說明理由。

    2、分別指出事故現場處理方法,事故報告的錯誤之處,并給出正確的做法。

    注:大立沖刺課上在教材P378畫的有關于安全事故報告制度。問題12是《管理》上的重點內容,如果參加了大立教育《管理》培訓課程的學員應該沒問題。

    3、隧道施工中應該對哪些主要項目進行監測?

    注:一本通P53頁有關內容。

    4、根據背景資料,小導管長度應該大于多少米?兩排小導管縱向搭接長度一般不小于多少米?

    注:葵花寶典P28有相關內容



    (三)

    背景資料

    某管道鋪設工程項目,長1Km,工程內容包括燃氣、給水、熱力等項目,熱力管道采用支架鋪設,合同工期80天,斷面布置如圖3-1所示。建設單位采用公開招標方式發布招標公告,有3家單位報名參加投標,經審核,只有甲、乙2家單位符合合格投標人條件,建設單位為了加快工程建設,決定由甲施工單位中標。







    開工前,甲施工單位項目部編制了總體施工組織設計,內容包括:

    1)確定了各種管道的施工順序為:燃氣管給水管熱力管;

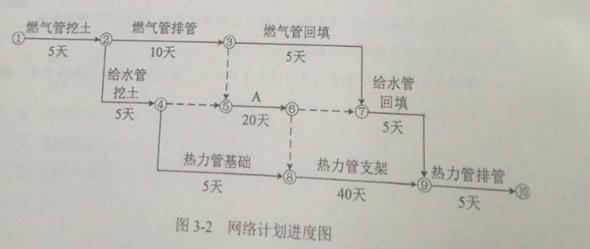

    2)確定了各種管道施工工序的工作順序如表3所示,同時繪制了網絡計劃進度圖如圖3-2所示。

    在熱力管道排管施工過程中,由于下雨影響停工1天。為保證按時完工,項目部采取了加快施工進度的措施。







    3 各種管道施工工序工作順序表





    問題

    1、建設單位決定由甲施工單位中標是否正確?說明理由。

    注:《法規》上比較簡單的問題,《實務》教材上雖然沒有寫,但所有面受課程上老師都講到相關內容。

    2、給出項目部編制各種管道施工順序的原則。

    3、項目部加快施工進度應采取什么措施?

    注:考前大立反復囑咐,要認真研究背景資料,緊扣背景工況,按照大立所說的答題技巧,這道題也不是太難。

    4、寫出圖3-2中代號A和表3中代號BCDE代表的工作內容。

    注:典型的背景題,考驗你的耐心和細心。

    5、列式計算圖3-2的工期,并判斷工程施工是否滿足合同工期要求,同時給出關鍵線路。(關鍵線路用圖3-2中代號“①⑩”“→”表示)

    注:這類題所有面試都有詳細的解題方法講解,送分題。



    分享到:

您是第6573182位訪問本站的用戶
關于網站 | 廣告服務 | 聯系我們 | 公司簡介 | 版權聲明 | 免責條款 | 誠聘英才 | 支付方式
Copyright © 2004-2016 www.272872.com,All Right Reserved.
西城校區:北京市西城區車公莊大街甲四號物華大廈B1401/A1301(地鐵2號線、6號線車公莊站H口出口即到)
咨詢電話:010-62112757
湘ICP備11012638號
主站蜘蛛池模板: 新干县| 清水河县| 沁阳市| 西林县| 金乡县| 海安县| 林芝县| 运城市| 区。| 青岛市| 延津县| 涿州市| 庆云县| 长顺县| 吴堡县| 秦皇岛市| 宜宾市| 怀化市| 西林县| 南和县| 通城县| 墨玉县| 义马市| 马山县| 通河县| 南安市| 江源县| 柏乡县| 文水县| 五台县| 西充县| 景德镇市| 新乡市| 武冈市| 长丰县| 西宁市| 河东区| 海门市| 阳新县| 尤溪县| 卫辉市|
