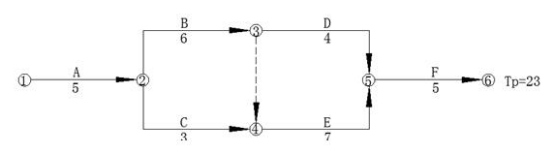

1. 【單選】在下圖所示的雙代號網絡計劃中,工作C的總時差為( )。
A.0
B.3
C.5
D.8
【答案】B
【解析】本題用圖上計算法進行計算。先計算最早時間,ES12=0,EF12=5,ES23=5,EF23=11,ES24=5,EF24=8,ES35=11,EF35=15,ES45=11,EF45=18,ES56=18,EF56=23,計算工期為23,給出的計劃工期為23,因此計算最遲時間時LF56=23,LS56=18,LF45=18,LS45=11,LF24=11,LS24=8,因此,TF24=LS24-ES24=LF24-EF24=3。

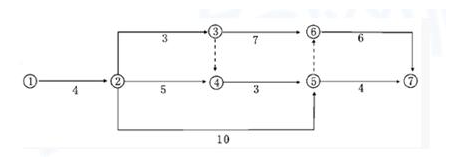

2. 【單選】某工程雙代號網絡計劃如下圖所示,其中關鍵線路有( )條。
A.1
B.2
C.3
D.4
【答案】B
【解析】線路①→②→③→⑥→⑦,持續時間為20;線路①→②→③→④→⑤→⑥→⑦,持續時間為16;線路①→②→③→④→⑤→⑦,持續時間為14;線路①→②→④→⑤→⑥→⑦,持續時間為18;線路①→②→④→⑤→⑦,持續時間為16;線路①→②→⑤→⑦,持續時間為18;線路①→②→⑤→⑥→⑦,持續時間為20。持續時間最長的為關鍵路線。
3. 【多選】某工程雙代號網絡計劃如下圖所示,圖中已標出各項工作的最早開始時間和最遲開始時間,該計劃表明( )。
A.工作①-③的總時差為1
B.工作②-⑤的自由時差為1
C.工作②-⑥的總時差為2
D.工作④-⑦的總時差為4
E.工作⑤-⑦為關鍵工作
【答案】ACD
【解析】雙代號網絡計劃中工作的總時差等于該工作最遲完成時間與最早完成時間之差,或該工作最遲開始時間與最早開始時間之差,即:TFi—j=LFi—j-EFi—j=LSi—j-ESi—j。在網絡計劃中,總時差最小的工作為關鍵工作。特別地,當網絡計劃的計劃工期等于計算工期時,總時差為零的工作就是關鍵工作。選項E,工作⑤-⑦總時差為2,不是總時差最小的工作。工作②-⑤的自由時差為0。
全新考季,備考選大立,考證更順利,大立教育深耕建工教育多年,積累了豐富的培訓經驗,組建了優秀的教資團隊,立足科學的教學理念,從學員需求出發,特別打造了2023年一級造價工程師全新班型,目前,系統暢學班、全程金鉆套餐班及案例魔鬼訓練營已經上線,由實力派講師分階段、模塊化講解知識要點,致力于幫助學員穩扎穩打地完成各科重要考點的復習,突破知識瓶頸,在備考之路上少走彎路。點擊咨詢課程詳情
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 1000元 |
直播/網課 3980元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 模考解析 |
內部配套講義 全真模考卷 歷年真題集 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 1200元 |
||||
案例分析 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 2000元 |
直播/網課 7800元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 深度精講 沖刺串講 模考解析 |
內部配套講義 全真模考卷 歷年真題集 點睛資料 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 2200元 |
||||
案例分析 |
科目 | 退費價格 | 不退費價格 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
土建案例(五天) | 12800元 | 8800元 | 金鉆套餐班網絡課程及服務 全天封閉面授 魔鬼深度點題 仿真解析攻克 案例專項訓練 重點干貨提煉 答題技巧提升 |
精編學案 一本通 考前密卷 章節精華題 大立智能題庫 |
立即報名 | 安裝案例(四天) | 12800元 | 8800元 |
