某隧洞工程,施工單位與項目業主簽訂了120000萬元的施工總承包合同,合同約定:每延長(或縮短)1天工期,處罰(或獎勵)金額3萬元。
施工過程中發生了以下事件:

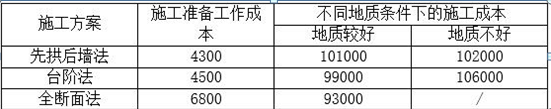

事件1:施工前,施工單位擬定了三種隧洞開挖施工方案,并測定了各方案的施工成本。見表2-1。
表2-1 各施工方案施工成本 單位:萬元
當采用全斷面法施工時,在地質條件不好的情況下,須改用其他施工方法。如果改用先拱后墻法施工,需再投入3300萬元的施工準備工作成本;如果改用臺階法施工,需再投入1100萬元的施工準備工作成本。
根據對地質勘探資料的分析評估,地質情況較好的可能性為0.6。
事件2:實際開工前發現地質情況不好,經綜合考慮施工方案采用臺階法,造價師測算了按計劃工期施工的施工成本、間接成本為2萬元/天;直接成本每壓縮工期5天增加30萬元,每延長工期5天減少20萬元。
問題:

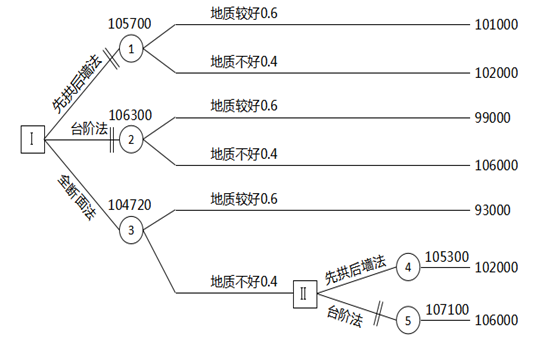

1.繪制事件1中施工單位施工方案的決策樹。
【答案】
【考點】工程設計、施工方案技術經濟分析
2.列式計算事件1中施工方案選擇的決策過程,并按成本最低原則確定最佳施工方案。
【答案】
二級決策:
先拱后墻法=3300+102000=105300
臺階法=1100+106000=107100
選擇先拱后墻法
機會點1期望值=4300+0.6×101000+0.4×102000=105700
機會點2期望值=4500+0.6×99000+0.4×106000=1063600
機會點3期望值=6800+0.6×93000+0.4×105300=104720
選擇全斷面法施工。
【考點】工程設計、施工方案技術經濟分析
3.事件2中,從經濟的角度考慮,施工單位應壓縮工期、延長工期還是按計劃工期施工?說明理由。
【答案】
壓縮工期每天增加成本30/5-2=4萬元>3萬元
延長工期每天減少成本20/5-2=2萬元<3萬元
應按計劃施工。
【考點】工程設計、施工方案技術經濟分析
4.事件2中,施工單位按計劃工期施工的產值利潤率為多少萬元?若施工單位希望實現10%的產值利潤率,應降低成本多少萬元?
【答案】
產值利潤率:
【120000-(4500+106000)】/120000×100%=7.92%
降低成本:
【120000-(4500+106000-x)】/120000×100%=10%
X=2500萬元
【考點】工程設計、施工方案技術經濟分析
迎戰造價,你并不孤單, 應對考試,大立是專家。2019年,大立教育為廣大備考一級造價工程師的考生們,精心設計了精品班、豪華套餐班、至尊套餐班還有集訓班,針對不同類型考生提出不同的解決方案,憑借16年的經驗和實力,足以幫你快速成功取證!>>立即了解詳情
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 1000元 |
直播/網課 3980元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 模考解析 |
內部配套講義 全真模考卷 歷年真題集 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 1200元 |
||||
案例分析 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 2000元 |
直播/網課 7800元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 深度精講 沖刺串講 模考解析 |
內部配套講義 全真模考卷 歷年真題集 點睛資料 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 2200元 |
||||
案例分析 |
科目 | 退費價格 | 不退費價格 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
土建案例(五天) | 12800元 | 8800元 | 金鉆套餐班網絡課程及服務 全天封閉面授 魔鬼深度點題 仿真解析攻克 案例專項訓練 重點干貨提煉 答題技巧提升 |
精編學案 一本通 考前密卷 章節精華題 大立智能題庫 |
立即報名 | 安裝案例(四天) | 12800元 | 8800元 |
