中文字幕国产精品_午夜精品久久久久久久99黑人_樱桃成人精品视频在线播放_久久国产生活片100

一級造價工程師培訓

全國咨詢熱線
15074856084

建造師培訓APP
建造師培訓APP
網絡課堂手機APP下載

直接掃描左側二維碼下載

同時兼容安卓與蘋果系統

大立教育手機端
大立教育手機Web端

1、直接輸入 m.daliedu.cn

2、掃描左側二維碼,登陸大立教育官網手機端

大立教育官方微博
大立教育官方微博
大立教育微博在線

馬上關注

大立教育官方微博
歷年真題
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日

2013年造價工程師《案例分析》考試真題參考答案

發布時間:2017-11-09 10:51:50來源:大立教育點擊數:

2025年一級造價工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
大立教育為參加2018年造價工程師考試的考生們整理好了2013年造價工程師《案例分析》考試真題參考答案,文檔可在文中下載。

  大立教育2013 年造價工程師《建設工程造價案例分析》考試真題參考答案

  試題一:(20 分)

  問題1(3 分)

  方法一:

  項目建設投資為:

  2800×[1+(45%+25%)×1.1」+ 800=5756(萬元)

  方法二:

  建筑、安裝工程費用為:2800×(45 % +25%)×1.1 =2156(萬元)

  項目建設投資為:2800 +2156+800=5756(萬元)

  問題2.(3 分)

  建設期貸款利息為:2000×6%×1/2 = 60(萬元)

  項目固定資產投資為:5756+60 = 5816(萬元)

  項目固定資產折舊為: 552.52105816 1 5% ?(萬元)

  問題3.( 3.5 分)

  運營期第1 年年初貸款累計為:2000 十2000×6%×1/2 = 2060(萬元)

  按5 年等額還本方式每年應償還:2060/5 = 412(萬元)

  運營期第1 年應計息:2060×6% =123.6(萬元)

  運營期第1 年應償還銀行的本息額為:412+123.6=535.6(萬元)

  問題4. (4 分)

  運營期第1 年總成本費用為:經營成本+折舊+財務費用

  =880 十552.52+2060×6%

  =1556. 12(萬元)

  運營期第1 年稅前利潤為:1650-99-I 556. l2 =-5.12〔萬元)

  因為運營期第1 年的稅前利潤為負(虧損),所得稅為0。

  試題二:

  問題1. (3 分,每錯一處扣0.5 分,扣完為止)

  表2.1

2013年造價工程師《案例分析》考試真題參考答案21

  問題2. (5 分,每錯一處扣0.5 分,扣完為止)

  功能

  表2.2

2013年造價工程師《案例分析》考試真題參考答案22

  問題3.(7 分

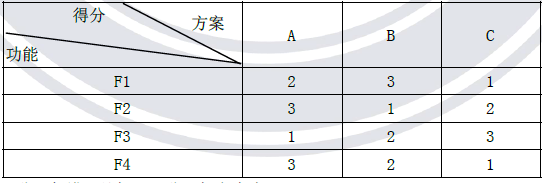

  (1)計算C 方案的功能指數

  WA=2×0.3 +3×0.4+1×0.1 +3×0.2=2.5

  WB=3×0.3 +1×0.4 +2×0.1 +2×0.2=1.9

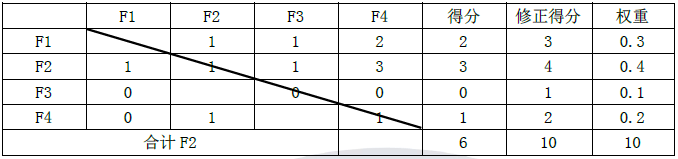

  WC =1×0.3 +2×0.4+3×0. l+1×0.2=1.6

  所以,C 方案的功能指數Fc=1.6÷(2.5 + 1.9 + 1.6)=0.267

  (2) C 方案的成本指數Cc=6900÷(8500 + 7600 + 6900)=0.300

  (3) C 方案的價值指數Vc=Fc/Cc=0.267÷0.3=0.890

  因為A 方案的價值指數最大,所以應選擇A 方案。

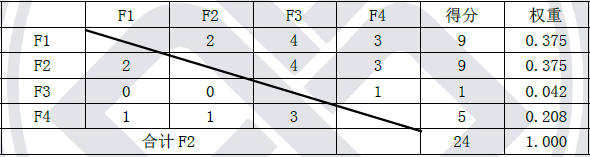

  問題4. (5 分,沒錯一處扣0.5 分,扣完為止)

  表2.3

2013年造價工程師《案例分析》考試真題參考答案23

  問題5.(6.5 分)

  方法一: 表1.1 項目投資現金流量表

2013年造價工程師《案例分析》考試真題參考答案24

  評分說明:本方法不考慮建設期貨款利息對息稅前利潤的影響。第二年的調整所得稅

  為:(1650-99-880-552.52 )×25 % =29.62(萬元〕或者

  (1650-99-1556.12+123.6 )×25 % =29.62(萬元)(不要求考生寫出計算過程。)

  方法二:表1.1 項目投資現金流量表

2013年造價工程師《案例分析》考試真題參考答案25

  評分說明:本方法考慮建設期貨款利息對息稅前利潤的影響。則根據不包含建設期貸款利息的固定資

  產投資額計算得到的年折舊額為: 546.82

  10

  5756 (1 5%) ?

  ? ?

  (萬元),第2 年的調整所得稅為:

  (1650-99-880-546.82)×25%=31.05 (萬元)。(不要求考生寫出計算過程)

  試題三答案:

  問題1.(3 分)

  招標文件還應當包括工程量清單(1 分)、評標標準和方法(1 分)、施工合同條款(1 分)。

  問題2.(10 分)

  (1)“招標人設有最高投標限價,高于最高投標限價的投標人報價按廢標處理”妥當。(0.5 分)

  《招標投標法實施條例》規定招標人可以設定最高投標限價(1 分);且根據《建設工程工程量清單計

  價規范》規定,國有資金投資建設項目必須編制招標控制價(最高投標限價),高于招標控制價的投標人

  報價按廢標處理(1 分)。

  “招標人設有最低投標限價”不妥(1 分),《招標投標法實施條例》規定招標人不得規定最低投標限

  價(1 分)。

  (2)“投標人應對工程量清單進行復核”妥當(0.5 分),投標人復核招標人提供的工程量清單的準

  確性和完整性是投標人科學投標的基礎(1 分)。

  “招標人對清單的準確性和完整性不負責任”不妥(1 分)。根據《建設工程工程量清單計價規范》規

  定,工程量清單必須作為招標文件的組成部分(0.5 分),其準確性和完整性由招標人負責(1 分)。

  (3)“招標人將在投標截止日后的90 日內完成評標和公布中標候選人工作”妥當(0.5 分),我國招

  標投標相關法規規定,招標人根據項目實際情況(規模、技術復雜程度等)合理確定評標時間(0.5 分),

  本題招標文件對評標和公布中標候選人工作時間的規定,并未違反相關限制性規定(0.5 分)。

  試題3.(4 分)

  針對事件1,招標人應受理投標人A 的書面澄清申請(0.5 分),并在復核工程量后作出書面回復(0.5分)。同時招標人應將書面回復送達所有投標人(1 分)。

  針對事件2,招標人應允許投標人B 撤回投標文件(1 分),并應在收到投標人書面撤回通知之日起5

  日內退還已收取的投標保證金(1 分)。

  問題4.(3 分)

  針對事件3,評標委員會不得接受投標人D 主動提出的澄清和說明(1 分)。

  針對事件4,評標委員會應視同投標人E 和投標人F 相互串通投標(1 分),投標人E 和投標人F 的投

  標均按廢標處理(1 分)。

  試題四答案

  試題四:

  問題1.(2 分)

  不調值部分占合同價比例:1—22%—40%—9%=29%(0.5 分)

  調整后的合同價款為:

  827.28*(0.29+1.05*22%+1.06*40%+1.03*9%)=858.47(萬元)(1.5 分)

  【或827.28*5%*22%=9.1(萬元)(0.5 分)

  827.28*6%*40%=19.85(萬元)(0.5 分)

  827.28*3%*9%=2.23(萬元)(0.5 分)

  827.28+9.1+19.85+2.23=858.46(萬元)(0.5 分)】

  問題2.(3.5 分)

  F 工作的工程價款為:

  [126*(1+18%)(0.5 分)*(1+5%)(0.5 分)+8(1 分)]*1/[1-3%-(3%*7%)-(3%*3%)-(3%*2%)]

  (1 分)=169.82(萬元)(0.5 分)

  【或管理費:126*18%=22.68(萬元)(0.5 分)

  利潤:(126+22.68)*5%=7.434(萬元)(0.5 分)

  稅率:1/[1-3%-(3%*7%)-(3%*3%)-(3%*2%)]-1=3.48%(1 分)

  (126+22.68+7.434+8)*1.0348=169.83(萬元)(1.5 分)】

  問題3.(5 分)

  (1)若僅發生事件2,關鍵線路為:B—D—F—H(1 分)

  (2)應批準延長的工期為:(7+15+6+5)—30=3(周)(1 分)

  增加F 工作導致H 工作較原計劃晚開工4 周(1 分),造成H 工作機械窩工臺班為:4*7=28(臺班)(1

  分),可索賠的費用為:28*600=16800(元)(1 分)。

  評分說明:

  在16800 元的基礎上繼續計算規費與稅金的,不另計分;若采用綜合算式計算的,式中臺班數量與折

  舊費數值正確的,即可加分。

  問題4.(9.5 分)

  (1)3%+3%*7%+3%*3%+3%*2%=3.36%(1 分)

  合同價中的稅金為:827.28*3.36%=27.80(萬元)(1 分)

  合同價中的利潤為:(827.28-27.80-38)*5%/(1+5%)=36.26(萬元)(2 分)

  合同價中的管理費為:(827.28-27.80-38-36.26)*18%/(1+18%)=110.63(萬元)(2 分)

  【或合同中的不含稅價格為:

  827.28/1/[1-3%-(3%*7%)-(3%*3%)-(3%*2%)]=799.48(萬元)(2 分)

  合同價中的利潤為:(799.28-38)*5%/(1+5%)=36.26(萬元)(2 分)

  合同價中的管理費為:(799.28-38-36.26)*18%/(1+18%)=110.63(萬元)(2 分)】

  則每周分攤的管理費為:110.63/30=3.69(萬元/周)(1 分)

  (2)項目最終工期為:7+15+8+6=36(周)(1 分)

  (3)業主應批準補償管理費的周數為:36-33=3(周)(1 分)

  業主應補償的管理費為:3.68*3=11.07(萬元)(0.5 分)

  試題五答案:(20 分)

  問題1(5 分)

  (l)合同價為:(43.16+ 6+ 10 +8)×(1+6%)×(1+3.5%)

  =67.16×1.097=73.681(萬元)

  (2)材料預付款為:43.16×1.097×25%=11.837(萬元)

  (3)安全文明施工等總價措施項目費為:6×1.097×50%×90%=2.962(萬元)

  問題2.(10 分)

  (1)第3 個月承包商已完工程款為:

  {3.60×1/3 +[10.08+6.2×(1+ 10%)×(1+7%)]×1/4+2+3}×1.097

  =11.567(萬元)

  (2)第3 個月業主應支付工程進度款為:11.567×90%=10.410(萬元

  (3)第4 個月承包商已完工程款為:

  {8.8×l/4+[10.08+6.2×(1+10%)×(1+7%)]×1/4+ (8.28+120×230/10000)

  ×l/4+2} ×1.097 =12.401c 萬元)

  (4)第4 個月業主應支付工程進度款為:12.40l×90% -11.837 ×l/3

  = 7.215(萬元)

  問題3.(5 分)

  (1)合同價調整額為:[3+6.2×(1+10%)×(1+ 7%)+ 020×230/10000) -8] ×1.097

  =5.548(萬元)

  (2)業主總計應支付承包商工程款為:(73.681+ 5.548)×(1- 3%)= 76.852(萬元)

  評分說明:

  1.每項得分點列式正確,結果正確得滿分。

  2.每項得分點列式正確,結果不正確得一半分。

  3.每項得分點列式不正確,不得分。

  4.每項得分點列式與標準答案不同,但步驟清楚,結果正確可得滿分,否則不得分。

  試題六答案:(40 分)

  I.土建工程

  問題1.(20 分)

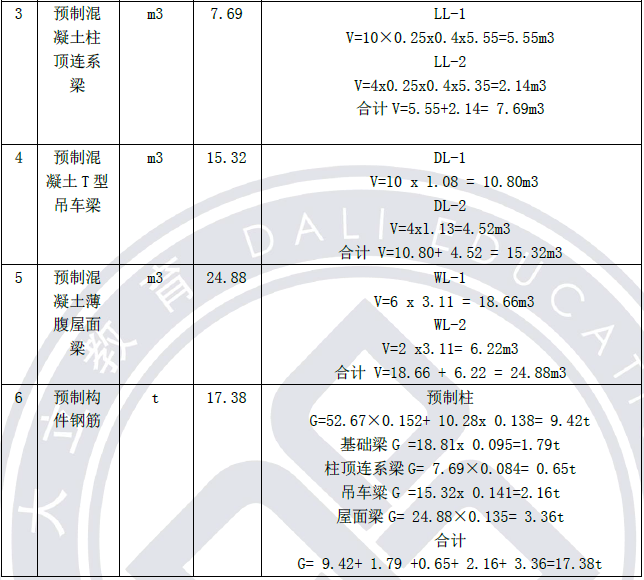

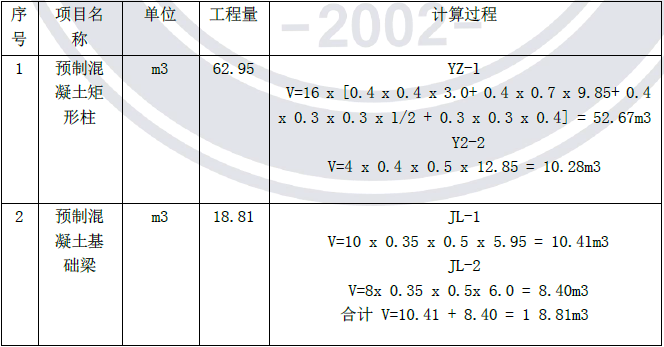

  表6.I.1 工程量計算表

2013年造價工程師《案例分析》考試真題參考答案61

2013年造價工程師《案例分析》考試真題參考答案62

2013年造價工程師《案例分析》考試真題參考答案63

2013年造價工程師《案例分析》考試真題參考答案64

2013年造價工程師《案例分析》考試真題參考答案65

  評分說明: 工程量計算過程與標準答案不一致的,但計算結果正確的得滿分。

  Ⅱ.管道和設備工程

  問題1.(13.5 分)

  (1) Ф325×8 碳鋼管道工程量計算式:(5 分)

  地下:1.8+0.5+2.0+1.0+2.5+1.0=8.8m (2 分)

  地上:1.0+2.5+0.75+0.825+0.755+1.0+1.0+0.75+0.825+0.755+0.65=10.81m(2.5 分)

  合計:8.8+10.81=19.61(m) (0.5 分)

  (2) Ф219×32 碳鋼管道工程量計算式:(5.5 分)

  地下:(1.8+0.5+1.0+1.0)*2+(0.8+0.5+2,5+0.75+1.0)*2+0.8*3+1.8+1.0*5=28.9m (2.5 分)

  地上:(1.0+2.5+0.75+0.825+0.755+1.0)*2+(1.0+0.825+0.755+1.0)*2+1.0+0.825+0.755+0.75+0.65

  =24.8m (2.5 分)

  合計:28.9+24.8=53.7(m)(0.5 分)

  (3) 管件工程量計算式:(3 分)

  DN300:彎頭:2+2+2+1=7 個(1 分)

  DN200:彎頭:(2+2)*2+(1+2)*2+1*4+1+2+1=22 個(1 分)

  三通:1*2+1*3=5 個(1 分)

  問題2.(12 分)

  表6.Ⅱ.1 分部分項工程和單價措施項目清單與計價

  工程名稱:某泵房標段:工藝管道系統安裝第1 頁1 頁

2013年造價工程師《案例分析》考試真題參考答案66

2013年造價工程師《案例分析》考試真題參考答案67

2013年造價工程師《案例分析》考試真題參考答案68

2013年造價工程師《案例分析》考試真題參考答案69

2013年造價工程師《案例分析》考試真題參考答案610

  評分說明:

  1.計算過程與標準答案不一致的,只要計算合理、結果正確的得滿分;計算式對,結果不對,給50%

  分。

  2.表中填寫順序與標準答案排列不一致的,只要所填內容準確得滿分。

  3.表中多項合并計分的,錯一項扣0.5 分,扣完為止。

  4.表6.Ⅱ.3.1 中序號5、6 和7、8 合并列出的,“計量單位”欄和“工程量”欄錯一處不得分。

  Ⅲ.電氣和自動化工程

  問題1.(32 分)

  (1)鍍鋅電線管Ф20 暗配工程量計算式:(3 分)

  三線:3*3*5+2+[3+(5-4)]+2+3+2+[1.5+(5-1.5-0.3)]+[ 4+(5-1.5-0.3)]=69.9(m)

  (2)鍍鋅電線管Ф25 暗配工程量計算式:(3 分)

  四線:3*3+2+[1.5+(5-1.3)]+ [2+(4-1.3)] =20.9(m)

  五線:2+2+[8+(5-1.3)]+ [1.5+(5-1.3)] =20.9(m)

  總計:20.9+20.9=41.8(m)

  (3)管內穿線BV-2.5mm2 工程量計算式:(3 分)

  3*69.9+4*20.9+5*20.9+[(0.5+0.3)*3*2]=402.6(m)

  (4) 表6.Ⅲ.1 分部分項工程和單價措施項目清單及計價表(23 分)

  工程名稱:會議室照明工程標段:

2013年造價工程師《案例分析》考試真題參考答案611

2013年造價工程師《案例分析》考試真題參考答案612

2013年造價工程師《案例分析》考試真題參考答案613

  問題2.(8 分)

  表6. Ⅲ.2 綜合單價分析表

  工程名稱:會議室照明工程標段:一層火災自動報警系統

2013年造價工程師《案例分析》考試真題參考答案614

2013年造價工程師《案例分析》考試真題參考答案615

  評分說明:

  1.工程量計算中,列式與標準答案不一致,只要結果正確,得滿分。

  2. 表6. Ⅲ.1 中,各列順序與標準答案排列不一致的,只要所填內容準確得滿分。

  3.凡表中有多項合計的0.5 分的,有一項錯誤的即不得分。

班型課程

  • 系統暢學班
  • 全程金鉆套餐班
  • 案例魔鬼訓練營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
造價管理 直播/網課
1000元
直播/網課
3980元
課程導學
基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析
模考解析
內部配套講義
全真模考卷
歷年真題集
大立智能題庫
立即報名
工程計價
技術與計量 直播/網課
1200元
案例分析
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
造價管理 直播/網課
2000元
直播/網課
7800元
課程導學
基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析
深度精講
沖刺串講
模考解析
內部配套講義
全真模考卷
歷年真題集
點睛資料
大立智能題庫
立即報名
工程計價
技術與計量 直播/網課
2200元
案例分析
科目 退費價格 不退費價格 包含版塊 配套資料 報名入口
土建案例(五天) 12800元 8800元 金鉆套餐班網絡課程及服務
全天封閉面授
魔鬼深度點題
仿真解析攻克
案例專項訓練
重點干貨提煉
答題技巧提升
精編學案
一本通
考前密卷
章節精華題
大立智能題庫
立即報名
安裝案例(四天) 12800元 8800元
主站蜘蛛池模板: 电白县| 颍上县| 邵阳市| 聊城市| 开远市| 景东| 和平区| 青冈县| 阜城县| 申扎县| 西安市| 奇台县| 东阿县| 阜新| 云浮市| 饶阳县| 蕲春县| 遵化市| 肥城市| 天峻县| 安新县| 商都县| 湖口县| 陇西县| 达日县| 石景山区| 古交市| 山西省| 类乌齐县| 中阳县| 定西市| 莱芜市| 乌兰察布市| 新郑市| 大兴区| 平乐县| 陈巴尔虎旗| 通道| 宁安市| 晴隆县| 景德镇市|
