三、典型習題
【習題一】
某幢高層寫字樓建設項目,業主委托某監理單位進行施工階段(包括施工招標)監理。
該工程邀請甲、乙、丙三家施工企業進行總價投標。評標采用四項指標綜合評分法。四項指標及權數分別為:投標單位的業績與信譽0.10,施工管理能力0.15,施工組織設計合理性0.25,投標報價0.50。各項指標均以100分為滿分。
其中,投標報價的評定方法是:
(一)計算投標企業報價的平均值
C平=∑投標企業的報價/投標企業個數
(二)計算評標基準價格
C=0.6C0+0.4C平(式中C0為項目標底價格)
(三)計算投標企業報價偏差
X=[(投標企業報價-C)/C]×100%

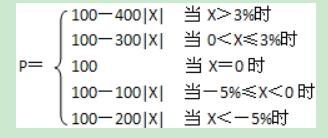

(四)按下式確定投標企業的投標報價得分P
根據開標結果已知該工程標底為5760萬元。甲企業投標報價5689萬元,乙企業投標報價5828萬元,丙企業投標報價5709萬元。
已知投標企業的其他指標得分見表。
甲投標企業 | 乙投標企業 | 丙投標企業 | |
業績與信譽 | 92 | 90 | 85 |
施工管理能力 | 96 | 90 | 80 |
施工組織設計 | 90 | 92 | 78 |
投標報價 | 99.24 |
【問題及參考答案】
1.計算甲、乙兩家投標企業的投標報價得分,并填入上表中。
甲、乙兩家投標企業的報價得分:
(1)投標企業報價的平均值為:
C平=(5689+5828+5709)/3=5742(萬元)
(2)評標基準價格為:
C=0.6×5760+0.4×5742=5752.8(萬元)
(3)甲、乙兩家投標企業報價偏差為:
X甲=[5689-5752.8]/5752.8×100%=-1.11%
X乙=[5828-5752.8]/5752.8×100%=1.31%
(4)報價得分:
P甲=100-100×1.11%=98.89
P乙=100-300×1.31%=96.07
2.計算各投標企業的綜合評分,并確定第一中標企業。
各投標企業的綜合評分如下:
甲企業為:0.10×92+0.15×96+0.25×90+0.5×98.89=95.55
乙企業為:0.10×90+0.15×90+0.25×92+0.5×96.07=93.54
丙企業為:0.10×85+0.15×80+0.25×78+0.5×99.24=89.62
第一中標企業為甲投標企業。
【習題二】
某工程,建設單位委托具有相應資質的監理單位承擔施工招標代理和施工階段監理任務,擬通過公開招標方式分別選擇建安工程施工、裝修工程設計和裝修工程施工單位。
在工程實施過程中,發生如下事件:
事件1:監理單位編制建安工程施工招標文件時,建設單位提出投標人資格必須滿足以下要求:
(1)得過工程所在地省級工程質量獎項;
(2)在項目所在地行政轄區內進行了工商注冊登記;
(3)擁有國有股份;
(4)取得安全生產許可證。
事件2:建安工程施工單位與建設單位按《建設工程施工合同(示范文本)》簽訂合同后,在施工中突遇合同中約定屬于不可抗力的事件,造成經濟損失(見表2-1)和工地全面停工15天。由于合同雙方均未投保,建安工程施工單位在合同約定的有效期內,向項目監理機構提出了費用補償和工程延期申請。
表2-1 經濟損失表
序號 | 項目 | 全費用金額 |
1 | 施工單位采購的已運至現場待安裝的設備修理費 | 5.0 |
2 | 現場施工人員受傷醫療補償費 | 2.0 |
3 | 已通過工程驗收的供水管爆裂修復費 | 0.5 |
4 | 建設單位采購的已運至現場的水泥損失費 | 3.5 |
5 | 建安工程施工單位配備的停電時用于應急施工的發電機修復費 | 0.2 |
6 | 停工期間施工作業人員窩工費 | 8.0 |
7 | 停工期間必要的留守管理人員工資 | 1.5 |
8 | 現場清理費 | 0.3 |
合計 | 21.0 |
事件3:施工過程中,專業監理工程師發現施工單位剛開始采用的一項新工藝。
事件4:在施工時,裝修工程施工單位發現圖紙錯誤,導致裝修工程局部無法正常進行,雖然不會影響總工期,但造成了工人窩工等損失。裝修工程施工單位向項目監理機構提出變更設計和費用索賠申請。
【問題及參考答案】
1.逐條指出事件1中監理單位是否應采納建設單位提出的要求,分別說明理由。
(1)不能采納。理由:招標人不得以獲得工程所在地省級質量獎限制排斥潛在投標人。
(2)不能采納。理由:招標人不得以地區限制排斥潛在投標人。
(3)不能采納。理由:招標人不得對潛在投標人實行限制排斥政策。
(4)采納。理由:投標人必須取得安全生產許可證。
2.事件2中,發生的經濟損失分別由誰承擔?建安工程施工單位總共可獲得費用補償為多少?工程延期要求是否成立?
(1)建設單位承擔的經濟損失:
①待安裝的設備修理費;
②供水管爆裂修復費;
③水泥損失費;
④留守管理人員工資;
⑤現場清理費。
(2)施工單位承擔的經濟損失為:
①現場施工人員受傷醫療補償費;
②應急發電機修復費;
③施工作業人員窩工費。
(3)費用補償總額:5+0.5+1.5+0.3=7.3(萬元)。
(4)工程延期要求成立。
3.寫出專業監理工程師對事件3中新工藝審查內容。
專業監理工程師審查新工藝質量認證材料和相關驗收標準的適用性,必要時,應要求施工單位組織專題論證,審查合格后報總監理工程師簽認。
4.根據《建設工程監理規范》2013版的規定,寫出事件4中項目監理機構處理變更估價原則和費用索賠的程序。
(1)項目監理機構可按以下原則處理變更估價:
1)已標價工程量清單中有適用于變更工作的子目,采用該子目的單價計算變更費用;
2)已標價工程量清單中無適用于變更工作的子目,但有類似子目,可在合理范圍內參照類似子目的單價,由監理人商定或確定變更工作的單價;
3)已標價工程量清單中無適用或類似子目的單價,可按照成本加利潤的原則,由監理人商定或確定變更工作的單價。
(2)項目監理機構可按下列程序處理施工單位提出的費用索賠:
1)受理施工單位在施工合同約定的期限內提交的費用索賠意向通知書。
2)收集與索賠有關的資料。
3)受理施工單位在施工合同約定的期限內提交的費用索賠報審表。
4)審查費用索賠報審表。需要施工單位進一步提交詳細資料時,應在施工合同約定的期限內發出通知。
5)與建設單位和施工單位協商一致后,在施工合同約定的期限內簽發費用索賠報審表,并報建設單位。
工夫不負有心人,看著是不是很多們那可不嘛,比起一本厚厚的書本,這已經不算多了,只是九牛一毛而已,監理工程師考試的成功離不開你們自己的努力,大立教育只是你得輔助,二勝仗還得自己打,沖刺監理考試有問題《歡迎咨詢》
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1500元 |
網課/直播 5800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 歷年真題集 章節題 大立智能題庫 高端模考卷/必做題 點睛資料 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1600 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 兩年服務期 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
