夢想會指引我們,從傷疤里綻放光芒,長出翅膀,即使流盡鮮血,也在所不惜。監理工程師考試,教材是重點,大立教育為您讓考生們更好的考試,為您整理了2019年監理工程師考試《進度控制》教材三章三節重點,讓您更好學習。
三章 網絡計劃技術
三節 網絡計劃時間參數的計算
一、網絡計劃時間參數的概念(Z)
(一)工作持續時間和工期
● 工作持續時間:指一項工作從開始到完成的時間。雙代號Di-j。(單代號Di)
● 工期:指完成一項任務所需要的時間。
>>計算工期(Tc):根據網絡計劃時間參數計算而得到的工期。
>>要求工期(Tr):任務委托人所提出的指令性工期。
>>計劃工期(Tp):根據要求工期和計算工期所確定的作為實施目標的工期。
有要求工期,Tp≤Tr
無要求工期,Tp=Tc
(二)工作參數
● 最早時間參數
>>最早開始時間ESi-j(ESi):指在其所有緊前工作全部完成后,本工作有可能開始的最早時刻。
>>最早完成時間EFi-j(EFi):指在其所有緊前工作全部完成后,本工作有可能完成的最早時刻。
● 最遲時間參數
>>最遲完成時間LFi-j(LFi):在不影響整個任務按期完成的前提下,本工作必須完成的最遲時刻。
>>最遲開始時間LSi-j(LSi):在不影響整個任務按期完成的前提下,本工作必須開始的最遲時刻。
● 時差
>>總時差TFi-j(TFi):在不影響總工期的前提下,本工作可以利用的機動時間。
>>自由時差FFi-j(FFi):在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間。
(三)節點參數
● 節點的最早時間:在雙代號網絡計劃中,以該節點為開始節點的各項工作的最早開始時間ETi。
● 節點的最遲時間:在雙代號網絡計劃中,以該節點為完成節點的各項工作的最遲完成時間LTj。
(四)時間間隔
● 本工作的最早完成時間與其緊后工作最早開始時間之間可能存在的差值LAGi,j。
二、雙代號網絡計劃時間參數的計算(S)
● 雙代號網絡計劃的時間參數既可以按工作計算,也可以按節點計算。
(一)按工作計算法
● 網絡計劃時間參數中的開始時間和完成時間都應以時間單位的終了時刻為標準。
1.計算工作的最早開始時間和最早完成時間
● 工作最早時間的計算應從網絡計劃的起點節點開始,順著箭線方向依次進行。
>>以網絡計劃起點節點為開始節點的工作,最早開始時間為零。
>>工作的最早完成時間:EFi-j=ESi-j+Di—j
>>其他工作的最早開始時間應等于其緊前工作最早完成時間的最大值: ESi-j=max{EFh-i}
>>計算工期等于以終點節點為完成節點的工作的最早完成時間的最大值: Tc=max{EFi-n}
2.確定網絡計劃的計劃工期
● 當已規定了要求工期時,計劃工期不應超過要求工期:Tp≤Tr
● 當未規定要求工期時,可令計劃工期等于計算工期:Tp=Tc
3.計算工作的最遲完成時間和最遲開始時間
● 工作最遲時間的計算應從網絡計劃的終點節點開始,逆著箭線方向依次進行。
終點節點為完成節點的工作,其最遲完成時間等于計劃工期。LFi—n=Tp
工作的最遲開始時間:LSi-j=LFi-j-Di-j
其他工作的最遲完成時間應等于其緊后工作最遲開始時間的最小值: LFi-j=min{LSj-k}
4.計算工作的總時差
● 等于該工作最遲完成時間與最早完成時間之差,或最遲開始時間與最早開始時間之差:
TFi-j=LSi-j-ESi-j=LFi-j-EFi-j
5.計算工作的自由時差
● 對于有緊后工作的工作,其自由時差等于本工作之緊后工作最早開始時間減本工作最早完成時間之差的最小值:
FFi-j=min{ESj-k-EFi-j}
● 以終點節點為完成節點的工作,等于計劃工期與本工作最早完成時間之差。 FFi-j=Tp-EFi-j
6.確定關鍵工作和關鍵線路
● 在網絡計劃中,總時差最小的工作為關鍵工作。
● 當網絡計劃的計劃工期等于計算工期時,總時差為零的工作就是關鍵工作。
● 找出關鍵工作之后,將這些關鍵工作首尾相連,便構成從起點節點到終點節點的通路,通路上各項工作的持續時間總和最大[的],就是關鍵線路。
● 在關鍵線路上可能有虛工作存在。
7.快速計算算例
● 表達方式 JGJ/T121-2015
● 計算步驟
● 口訣
早時正向均取大,遲時逆向盡選小,同點遲早差總差,自由時差定義找。
算例1
算例2
二時標注法——只標注各項工作的最早開始時間和最遲開始時間。
圖例:

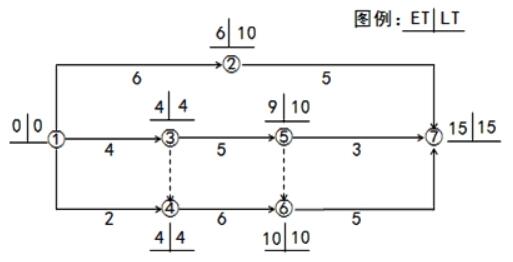

圖3-21 雙代號網絡計劃(二時標注法)
(二)按節點計算法
● 節點的最早時間——以該節點為開始節點的各項工作的最早開始時間ETi;
● 節點的最遲時間——以該節點為完成節點的各項工作的最遲完成時間LTj。
1.計算節點的最早時間和最遲時間
● 計算節點的最早時間
節點最早時間的計算應從網絡計劃的起點節點開始,順著箭線方向依次進行。
網絡計劃起點節點,如未規定最早時間時,其值等于零。
其他節點的最早時間計算:
ETj=max{ETi+Di-j} (3-12)
計算工期等于終點節點的最早時間:
Tc=ETn (3-13)
● 確定網絡計劃的計劃工期
● 計算節點的最遲時間
節點最遲時間的計算應從網絡計劃的終點節點開始,逆著箭線方向依次進行。
終點節點的最遲時間等于計劃工期:
LTn=Tp (3-15)
其他節點的最遲時間:
LTi=min{LTj-Di-j} (3-16)
2.根據節點的最早時間和最遲時間判定工作的六個時間參數
● 工作的最早開始時間=該工作開始節點的最早時間
ESi-j=ETi
● 工作的最早完成時間=該工作開始節點的最早時間+該工作的持續時間
EFi-j=ETi+Di-j
● 工作的最遲完成時間=該工作完成節點的最遲時間
LFi-j=LTj
● 工作的最遲開始時間=該工作完成節點的最遲時間-該工作的持續時間
LSi-j=LTj-Di-j
● 總時差=該工作完成節點的最遲時間-該工作開始節點的最早時間-持續時間
TFi-j=LTj-ETi-Di-j
● 自由時差=該工作完成節點的最早時間-該工作開始節點的最早時間-持續時間
FFi-j=Min{ETj}-ETi-Di-j
2019年,大立教育為廣大備考監理工程師的考生們,精心設計了精品班、基礎班、保障班,針對不同類型考生提出不同的解決方案,憑借16年的經驗和實力,足以幫你快速成功取證!>>立即了解詳情
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1500元 |
網課/直播 5800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 歷年真題集 章節題 大立智能題庫 高端??季?必做題 點睛資料 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1600 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 兩年服務期 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
