中文字幕国产精品_午夜精品久久久久久久99黑人_樱桃成人精品视频在线播放_久久国产生活片100

監理工程師培訓

全國咨詢熱線
15074856084

建造師培訓APP
建造師培訓APP
網絡課堂手機APP下載

直接掃描左側二維碼下載

同時兼容安卓與蘋果系統

大立教育手機端
大立教育手機Web端

1、直接輸入 m.daliedu.cn

2、掃描左側二維碼,登陸大立教育官網手機端

大立教育官方微博
大立教育官方微博
大立教育微博在線

馬上關注

大立教育官方微博
監理工程師
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日

2019年監理工程師《進度控制》教材第四章二節重點(3)

發布時間:2019-03-31 15:12:07來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
夢想會指引我們,從傷疤里綻放光芒,長出翅膀,即使流盡鮮血,也在所不惜。監理工程師考試,教材是重點,大立教育為您讓考生們更好的考試,為您整理了2019年監理工程師考試《進度控制》教材四章二節重點,讓您更好學習。

       夢想會指引我們,從傷疤里綻放光芒,長出翅膀,即使流盡鮮血,也在所不惜。監理工程師考試,教材是重點,大立教育為您讓考生們更好的考試,為您整理了2019年監理工程師考試《進度控制》教材四章二節重點,讓您更好學習。


  三、香蕉曲線比較法

  香蕉曲線是由兩條S曲線組合而成的閉合曲線。

  按最早開始時間安排進度——投資加大。

  按最遲開始時間安排進度——進度風險加大。




  四、前鋒線比較法(Z)

  ●通過繪制某檢查時刻工程實際進度前鋒線,進行工程實際進度與計劃進度比較的方法。

  ●主要適用于時標網絡計劃。

  ●通過實際進度前鋒線與原進度計劃中各工作箭線交點的位置來判斷工作實際進度與計劃進度的偏差,進而判定該偏差對后續工作及總工期影響程度。

  ●前鋒線:指在原時標網絡計劃上,從檢查時刻的時標點出發,用點劃線依次將各項工作實際進展位置點連接而成的折線。

  ●比較步驟:

  (1)繪制時標網絡計劃圖(為清楚起見,可在時標網絡計劃圖的上方和下方各設一時間坐標)

  (2)繪制實際進度前鋒線

  ①按該工作已完任務量比例進行標定;

  ②按尚需作業時間進行標定。

  (3)進行實際進度與計劃進度的比較

  ①工作實際進展位置點落在檢查日期的左側,表明該工作實際進度拖后,拖后的時間為二者之差;

  ②工作實際進展位置點與檢查日期重合,表明該工作實際進度與計劃進度一致;

  ③工作實際進展位置點落在檢查日期的右側,表明該工作實際進度超前,超前的時間為二者之差。

  (4)預測進度偏差對后續工作及總工期的影響

  可根據工作的自由時差和總時差預測該進度偏差對后續工作及項目總工期的影響。

  前鋒線比較法既適用于工作實際進度與計劃進度之間的局部比較,又可用來分析和預測工程項目整體進度狀況。

  以上比較是針對勻速進展的工作。對于非勻速進展的工作,比較方法較復雜。

  【例4-4】某工程項目時標網絡計劃如圖4-18所示。該計劃執行到第6周末檢查實際進度時,發現工作A和B已經全部完成,工作D、E分別完成計劃任務量的20%和50%,工作C尚需3周完成,試用前鋒線法進行實際進度與計劃進度的比較。

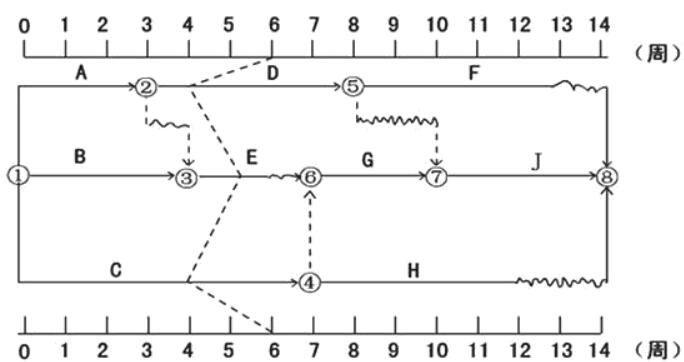

  圖4-18 某工程項目時標網絡計劃




  圖4-18 某工程前鋒線比較圖

  【解】根據第6周末實際進度的檢查結果繪制前鋒線,如圖4-18中前鋒線比較圖點劃線所示。通過比較可以看出:

  (1)工作D實際進度拖后2周,將使其后續工作F的最早開始時間推遲2周,并使總工期延長1周;

  (2)工作E實際進度拖后1周,既不影響總工期,也不影響其后續工作的正常進行;

  (3)工作C實際進度拖后2周,將使其后續工作G、H、J的最早開始時間推遲2周。由于工作G、J開始時間的推遲,從而使總工期延長2周。

  綜上所述,如果不采取措施加快進度,該工程項目的總工期將延長2周。

  五、列表比較法

  ●當工程進度計劃用非時標網絡圖表示時,可以采用列表法進行實際進度與計劃進度的比較。

  ●這種方法是記錄檢查日期應該進行的工作名稱及其已經作業的時間,然后列表計算有關時間參數,并根據工作總時差進行實際進度與計劃進度比較的方法。

  【例4-5】某工程項目進度計劃如圖所示。該計劃執行到第10周末檢查實際進度時,發現工作A、B、C、D、E已經全部完成,工作F已進行1周,工作G和工作H均已進行2周,試用列表比較法進行實際進度與計劃進度的比較。





工作
代號

工作
名稱

檢查時尚需作業周數

到最遲完成
時尚余周數

原有
總時差

尚有
總時差

情況判斷

5—8

F






6—7

G






4—8

H






  【解】根據工程項目進度計劃及實際進度檢查結果,可以計算出檢查日期應進行工作的尚需作業時間、原有總時差及尚有總時差等,計算結果見表4-2。通過比較尚有總時差和原有總時差,即可判斷目前工程實際進展狀況。

  工程進度檢查比較表 表4-2

工作
代號

工作
名稱

檢查計劃時
尚需作業周數

到計劃最遲完成
時尚余周數

原有
總時差

尚有
總時差

情況判斷

5—8

F

4

4

1

0

拖后1周,但不影響工期

6—7

G

1

0

0

-1

拖后1周,影響工期1周

4—8

H

3

4

2

1

拖后1周,但不影響工期

  【同步真題】

  下列方法中,既能比較工作的實際進度與計劃進度,又能分析工作的進度偏差對工程總工期影響程度的是( )。(2011年)

  A.勻速進度橫道圖比較法

  B.S曲線比較法

  C.非勻速進展橫道圖比較法

  D.前鋒線比較法

  『正確答案』D

  『答案解析』本題考查的是前鋒線比較法。前鋒線比較法既適用于工作實際進度與計劃進度之間的局部比較,又可用來分析和預測工程項目整體進度狀況。


  2019年,大立教育為廣大備考監理工程師的考生們,精心設計了精品班、基礎班、保障班,針對不同類型考生提出不同的解決方案,憑借16年的經驗和實力,足以幫你快速成功取證!>>立即了解詳情

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: 肇源县| 犍为县| 泊头市| 屯留县| 扶风县| 乐平市| 昔阳县| 融水| 晴隆县| 柏乡县| 焉耆| 桐庐县| 九江县| 新化县| 邵武市| 阿坝县| 绥江县| 双江| 天峻县| 德昌县| 馆陶县| 明光市| 太白县| 甘德县| 科技| 台前县| 德阳市| 星座| 宁国市| 太仆寺旗| 师宗县| 黔西县| 娄底市| 大余县| 桐城市| 房山区| 定边县| 汝阳县| 西乌珠穆沁旗| 南皮县| 浦县|
