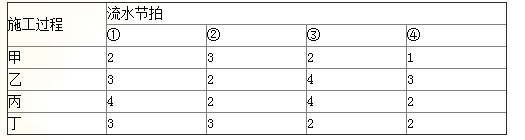

1、【單選】某工程由4個施工過程組成,分為4個施工段進行流水施工,其流水節拍(天)見下表,則施工過程甲與乙、乙與丙、丙與丁之間的流水步距分別為()。
A、4天,3天,4天
B、2天,3天,4天
C、3天,4天,1天
D、1天,3天,5天
【正確答案】B
【答案解析】本題考查的是流水施工工期的確定。依題意,可根據累加數列錯位相減取大差法計算,施工過程流水節拍的累加數列為:
施工過程甲:2,5,7,8施工過程乙:3,5,9,12施工過程丙:4,6,10,12施工過程丁:3,6,8,10根據累計相加,錯位相減取大差的方法,可以得出各個過程之間的流水步距分別為:
施工過程甲與乙之間的流水步距:K甲,乙=max[2,2,2,-1,-12]=2(天),施工過程乙與丙之間的流水步距:K乙,丙=max[3,1,3,2,-12]=3(天),施工過程丙與丁之間的流水步距:K丙,丁=max[4,3,4,4,-10]=4(天)。
2、【單選】某分部工程有4個施工過程,分為3個施工段組織流水施工。各施工過程的流水節拍分別為4天、3天、2天;3天、2天、2天;4天、2天、5天和3天、2天、4天,則流水施工工期為()天。
A、19
B、21
C、22
D、25
【正確答案】C
【答案解析】本題考查的是流水施工工期的確定。采用“累加數列錯位相減取大差法”計算流水步距:
4,7,9
-)3,5,7
K1,2=max[ 4,4,4,-7]=4;
3,5,7
-)4,6,11
K2,3=max[ 3,1,1,-11]=3;
4,6,11
-)3,5,9
K3,4=max[ 4,3,6,-9]=6;
計算流水施工工期=4+3+6+9=22(天)。
考監理工程師不問收獲,但問耕耘!天道酬勤。大立教育2019年課程全面升級,等你來學習,一對一的輔導教學《點擊咨詢》
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1500元 |
網課/直播 5800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 歷年真題集 章節題 大立智能題庫 高端模考卷/必做題 點睛資料 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1600 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 兩年服務期 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
