一、單項選擇題 (每題1分,共80題,共80分)
下列每小題的四個選項中,只有一項是最符合題意的正確答案,多選、錯選或不選均不得分。
1.安裝工程中防止排水管道“跑、冒、漏”是工程質量的()要求
A. 安全
B. 可靠
C. 節能
D. 適用性
【答案】 B
【答案解析】A選項:安全性主要關注的是工程在使用過程中保證結構安全、人身和環境免受危害的程度,如抗震、耐火等。
可靠性是指工程在規定的時間和規定的條件下完成規定功能的能力。防止排水管道“跑、冒、漏”正是確保其在使用過程中能夠正常工作,不出現故障,符合可靠性的定義。
C選項:節能性是指工程在設計與建造過程及使用過程中滿足節能減排、降低能耗的標準和有關要求的程度。
D選項:適用性是指工程滿足使用目的的各種性能,包括物理性能、化學性能、結構性能、使用性能和外觀性能等。
2.檢測鋼結構二級焊接縫質量時,符合要求的抽檢比例()
A. ≥20%
B. 10%~20%
C. 5%~10%
D. 3%~5%
【答案】 A
【答案解析】一級焊縫應100%檢驗,其合格等級不應低于現行國家標準《焊縫無損檢測超聲檢測技術、檢測等級和評定》GB/T11345 B級檢驗的Ⅱ級要求。
二級焊縫應進行抽驗,抽驗比例不小于20%,其合格等級不應低于現行國家標準《焊縫無損檢測超聲檢測技術、檢測等級和評定》GB/T11345和行業標準的相關規定。
3.電氣管線設備安裝工程最低保修期限是()年
A. 2
B. 3
C. 4
D. 5

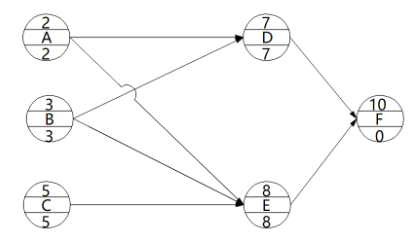

【答案】 A
【答案解析】根據《建設工程質量管理條例》第四十條的規定,建設工程的最低保修期限為:
基礎設施工程、房屋建筑的地基基礎工程和主體結構工程,為設計文件規定的該工程的合理使用年限;
屋面防水工程、有防水要求的衛生間、房間和外墻面的防滲漏,為5年;
供熱與供冷系統,為2個采暖期、供冷期;
電氣管線、給排水管道、設備安裝和裝修工程,為2年。
4.表達流水施工在布置上開展狀態的空間參數是()。
A. 施工過程
B. 流水強度
C. 施工段
D. 流水節拍
【答案】 C
【答案解析】A選項:施工過程是工藝參數,表示施工的具體工序或工作內容。
B選項:流水強度也是工藝參數,表示某個施工過程在單位時間內完成的工程量。
C選項:施工段是空間參數,表示將整個施工對象劃分為若干個施工區段,每個施工段內進行相應的施工活動。施工段的劃分直接影響到流水施工的組織和效率。
D選項:流水節拍是時間參數,表示某個專業工作隊在一個施工段上的施工時間。
5.工程網絡計劃的資源優化是通過()來實現優化目標。
A. 調整某些工作之間的邏輯關系
B. 調整某些工作的持續時間
C. 改變某些工作的開始和完成時間
D. 改變某些工作的資源強度
【答案】 C
【答案解析】資源優化的前提條件包括:
不改變網絡計劃中各項工作之間的邏輯關系;
不改變網絡計劃中各項工作的持續時間;
網絡計劃中各項工作的資源強度(單位時間所需資源數量)為常數,而且是合理的;
除規定可中斷的工作外,一般不允許中斷工作,應保持其連續性。
因此,資源優化的主要方法是通過調整工作的開始時間和完成時間,使得資源按照時間的分布符合優化目標。
6.哪個描述離散趨勢的特征值()。
A. 變異系數
B. 樣本中位數
C. 算數平均數
D. 樣本最小值
【答案】 A
【答案解析】常用的有描述數據分布集中趨勢的算術平均數、中位數和描述數據分布離中趨勢的極差、標準偏差、變異系數等。
7.棄真錯誤的錯別概率取值范圍()。
A. 1%-5%
B. 5%-10%
C. 10%-15%
D. 15%-20%
【答案】 A
【答案解析】第一類風險:棄真錯誤。即:合格批被判定為不合格批,其概率記為α。此類錯誤對生產方或供貨方不利,故稱為生產方風險或供貨方風險。
抽樣檢驗中,兩類風險控制的一般范圍是:a=1%~5%,β=5%~10%。
8.《卓越績效評價標準》與ISO9000比較的區別( )
A. 理念不同
B. 評價方式不同
C. 使用方法不同
D. 原理不同
【答案】 B
【答案解析】《卓越績效評價準則》與ISO9000的比較
1.基本原理和原則相同
2.基本理念和思維方式相同
3.使用方法(工具)相同
選項B正確,評價方式不同,ISO9000是符合性評審,“卓越績效”模式是成熟度評價。
9.二次抽樣檢測,d1=1,C2=2,d2達到多少次后判定不合格(C)
A. 0
B. 1
C. 2
D. 3
【答案】 C
【答案解析】若C?
d1=1,C2=2,當d?=2時,1+2>3,判定該批產品不合格。
10.監理工程師對不符合質量標準的工程返工處理,反映監理工程質量控制的()
A. 堅持質量第一
B. 堅持預防為主
C. 堅持質量標準
D. 堅持以人為本
【答案】 C
【答案解析】以合同為依據,堅持質量標準的原則:質量標準是評價產品質量的尺度,工程質量是否符合合同規定的質量標準要求,應通過質量檢驗并與質量標準對照。符合質量標準要求的才是合格,不符合質量標準要求的就是不合格,必須返工處理。
11.對于扭剪型高強度螺栓連接副進行抽查,抽查()每批。
A. 8
B. 10
C. 11
D. 12
【答案】 A
【答案解析】扭剪型高強度螺栓連接副應檢驗預拉力,其檢驗結果應符合其現行相關規范的規定。檢查數量:現場隨機抽取,每批應抽取8套。
12.某網絡時標計劃網絡,共有9項工作。其中3項工作總時差是3,有4項工作總時差是2,有2項工作總時差是4,問計劃工期與計算工期相差()
A. 0
B. 2
C. 3
D. 4
【答案】 B
【答案解析】計劃工期與計算工期相差應該等于最小總時差,即為2。
13.實物量法計算施工圖預算計算工程量后應該做什么( )
A. 套用消耗定額
B. 工料分析
C. 套用費用定額
D. 計算主材費
【答案】 A
【答案解析】實物量法編制施工圖預算的步驟為:
(1)準備資料、熟悉施工圖紙;
(2)計算工程量;
(3)套用消耗定額,計算人料機消耗量;
(4)計算并匯總人工費、材料費、機具使用費;
(5)計算其他各項費用,匯總造價;
(6)復核;
(7)編制說明、填寫封面。
14.實際進度的跟蹤檢查()
A. 數據加工處理
B. 實際進度與計劃進度對比分析
C. 分析偏差原因
D. 定期召開現場會議
【答案】 D
【答案解析】進度計劃執行中的跟蹤檢查:
1.定期收集進度報表資料
2.現場實地檢查工程進展情況
3.定期召開現場會議
15.當發現施工單位擅自更改施工組織設計時,監理單位應下達()。
A. 工作聯系單
B. 監理通知單
C. 工程暫停令
D. 整改通知書
【答案】 B
【答案解析】經審查批準的施工組織設計,施工單位應認真貫徹實施,不得擅自任意改動。若需進行實質性的調整、補充或變動,應報項目監理機構審查同意。如果施工單位擅自改動,監理機構應及時發出監理通知單,要求按程序報審。
16.相關分析中散布點呈平行X軸的直線帶說明( )
A. 正相關
B. 負相關
C. 不相關
D. 弱負相關
【答案】 C
【答案解析】選項A,正相關 ,散布點基本形成由左至右向上變化的一條直線帶
選項B,負相關,散布點形成由左向右向下的一條直線帶。
選項C,不相關,散布點形成一團或平行于x軸的直線帶。
選項D,弱負相關,散布點形成由左至右向下分布的較分散的直線帶。

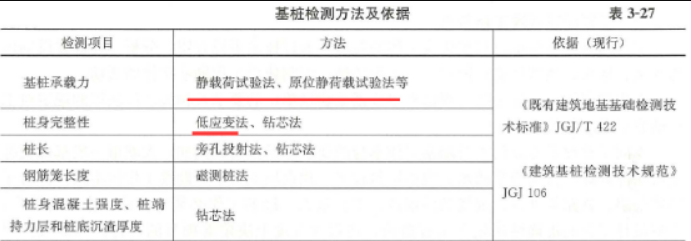

17.樁身完整性檢測的方法()。
A. 低應變法
B. 靜載荷試驗法
C. 原位靜載荷試驗法
D. 動力觸探法
【答案】 A
【答案解析】
18.采取成本加獎罰,施工單位實際成本超過了預期成本,施工單位將得到( )。
A. 實際成本
B. 實際成本加罰金
C. 實際成本+酬金
D. 實際成本+酬金-罰金
【答案】 D
【答案解析】在合同實施后,根據工程實際成本的發生情況,承包商得到的金額分以下幾種情況:
(1)實際成本=預期成本:承包商得到實際發生的工程成本,同時獲得酬金。
(2)實際成本<預期成本:承包商得到實際發生的工程成本,獲得酬金,并根據成本節約額的多少,得到預先約定的獎金。
(3)實際成本>預期成本:承包方可得到實際成本和酬金,但視實際成本高出預期成本的情況,被處以一筆罰金。
19.用于工程的由( )采購的主要設備應經建設單位、施工單位和項目監理機構共同進行開箱檢查。并經三方在開箱檢查記錄上簽字,合格的方可使用。
A. 建設單位
B. 施工單位
C. 安裝單位
D. 代理商
【答案】 A
【答案解析】由建設單位采購的主要設備則由建設單位、施工單位、項目監理機構進行開箱檢查,并由三方在開箱檢查記錄上簽字。
20.根據《建設工程監理規范》,下列工程資料中,需要建設單位簽署審批意見的是( )。
A. 監理規劃
B. 施工組織設計
C. 工程暫停令
D. 超過一定規模的危險性較大的分部分項工程專項施工方案
【答案】 D
【答案解析】依據施工組織設計或(專項)施工方案報審表,建設需要簽署審批意見僅對超過一定規模的危險性較大分部分項工程專項方案。
21.( )應設置鍵槽且宜設置粗糙面
A. 預制板底部
B. 預制板端面
C. 預制柱端面
D. 預制剪力墻頂部
【答案】 C
【答案解析】預制構件的粗糙面或鍵槽符合設計要求。預制構件與后澆混凝土、灌漿料、坐漿材料的結合面應設置粗糙面、鍵槽;粗糙面的面積不宜小于結合面的80%,預制板的粗糙面凹凸深度不應小于4mm,預制梁端、預制柱端、預制墻端的粗糙面凹凸深度不應小于6mm;預制梁端面應設置鍵槽且宜設置粗糙面;預制剪力墻的頂部和底部與后澆混凝土的結合面應設置粗糙面,側面與后澆混凝土的結合面應設置粗糙面,也可設置鍵槽;預制柱的底部應設置鍵槽且宜設置粗糙面;鍵槽應均勻布置,鍵槽深度一般在30mm左右。
22.概率數理統計對大量數據研究中歸納總結出許多分布類型,如一般計量值數據服從( )
A. 二項分布
B. 泊松分布
C. 正態分布
D. ****
【答案】 C
【答案解析】概率數理統計在對大量統計數據研究中,歸納總結出許多分布類型,如一般計量值數據服從正態分布,計件值數據服從二項分布,計點值數據服從泊松分布等。
23.單代號網絡計劃圖,下圖有不符合要求的()
A. 節點編號不對
B. 存在無箭線
C. 存在循環回路
D. 有交叉線
【答案】 A
【答案解析】節點編號不對,有多個起始工作,應增設一項虛擬的工作(S),作為該網絡圖的起點節點。
24.鋼筋的抗拉強度實測值與屈服強度實測值的比值不應小于()
A. 1.25
B. 1.3
C. 1.2
D. 1.1
【答案】 A
【答案解析】抗拉強度實測值與屈服強度實測值的比值不應小于1.25;
屈服強度實測值與屈服強度標準值的比值不應大于1.30;
最大力下總伸長率不應小于9。
25.監理人對隱蔽工程重新檢查,經檢驗證明工程質量符合合同要求的
A. 補償工期、費用、利潤
B. 補償工期、費用,不補償利潤
C. 補償工期,不補償利潤費用
D. 補償工費用,不補償工期利潤
【答案】 A
【答案解析】

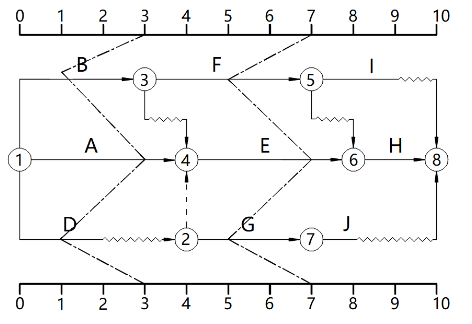

26.如下時間網絡圖,下列描述錯誤的是( )。
A. 在第3周檢查B工作延誤2周,影響總工期1周
B. 在第3周檢查D工作延誤2周,不影響緊后工作及總工期
C. 在第7周檢查F工作延誤2周,不影響總工期
D. 在第7周檢查G工作延誤2周,不影響總工期
【答案】 C
【答案解析】A選項正確,B工作有總時差1周,在第3周檢查B工作延誤2周,影響總工期1周。
B選項正確,D工作自由時差和總時差均由2周,故在第3周檢查D工作延誤2周,不影響緊后工作及總工期。
C選項錯誤,F工作有總時差一周,在第7周檢查F工作延誤2周,會影響總工期1周
D選項正確,G工作有總時差1周,在第3周檢查B工作延誤2周,不影響總工期。
27.在下列影響施工過程的不利因素中,屬于社會環境影響因素的是()。
A. 提供的場地不能滿足工程正常需要
B. 地下埋藏文物的處理
C. 資金不到位
D. 臨時停水停電斷路
【答案】 D
【答案解析】社會環境因素。如外單位臨近工程施工干擾;節假日交通、市容整頓的限制;臨時停水、停電、斷路;以及在國外常見的法律及制度變化,經濟制裁,戰爭、騷亂、罷工、企業倒閉等。
28.離岸價265,運費8萬,保險0.78萬,銀行費0.4%,外貿1.5%,關稅10%,不計
消費稅,增值稅13%,問抵岸價多少
A. 273
B. 344.60
C. 345.48
D. 345.51
【答案】 C
【答案解析】到岸價==離岸價+國外運費+國外運輸保險費=265+8+0.78=273.78萬元
銀行財務費=離岸價×銀行財務費費率=265×0.4%=1.06萬元
外貿手續費=到岸價×銀行財務費費=273.78×1.5%=4.11萬元
進口關稅=到岸價×進口關稅稅率=273.78×10%=27.38萬元
增值稅=(到岸價+進口關稅+消費稅)×增值稅率=(273.78+27.38)=39.15萬元
抵岸價=273.78+1.06+4.11+27.38+39.15=345.48萬元
29.哪項危大工程不用專家論證()
A. 20m懸挑腳手架
B. 6m模板支撐
C. 66m網膜結構安裝
D. 6m的基坑開挖
【答案】 B
【答案解析】混凝土模板支撐工程:搭設高度8m及以上,或搭設跨度18m及以上,或施工總荷載(設計值)15kN/m2及以上,或集中線荷載(設計值)20kN/m及以上。屬于超過一定規模的危險性較大的分部分項工程范圍,需要專家論證。
30.混凝土構筑物的體積計量方法()
A. 均攤法
B. 分解計量法
C. 估價法
D. 圖紙法
【答案】 D
【答案解析】圖紙法:在工程量清單中,許多項目都采取按照設計圖紙所示的尺寸進行計量。如混凝土構筑物的體積,鉆孔樁的樁長等。
31.以下哪個是確定工程項目應達到的質量目標和水平
A. 項目策劃
B. 項目決策
C. 工程設計
D. 工程施工
【答案】 B
【答案解析】項目決策階段是通過項目可行性研究和項目評估,對項目的建設方案做出決策,使項目的建設充分反映業主的意愿,并與地區環境相適應,做到投資、質量、進度三者協調統一。所以,項目決策階段對工程質量的影響主要是確定工程項目應達到的質量目標和水平。
32.質量管理體系的哪個文件說明監理單位的質量方針、目標
A. 監理規劃
B. 質量手冊
C. 程序文件
D. 作業文件
【答案】 B
【答案解析】質量手冊是監理單位內部質量管理的綱領性文件和行動準則,應闡明監理單位的質量方針和質量目標,并描述其質量管理體系的文件,它對質量管理體系做出了系統、具體而又綱領性的闡述。
33.已標價工程量清單的完整性、確定性由誰負責
A. 招標人
B. 投標人
C. 監理單位
D. 設計單位
【答案】 A
【答案解析】采用工程量清單方式招標,招標工程量清單必須作為招標文件的組成部分,其準確性和完整性由招標人負責。
34.城市軌道單位工程竣工驗收,需要由誰向有關質量監督主管部門提供驗收資料
A. 建設單位
B. 施工單位
C. 設計單位
D. 監理單位
【答案】 A
【答案解析】建設單位組織竣工驗收,驗收資料由建設單位向質量監督主管部門提供。
35.在保修期限內,因工程質量缺陷造成使用人財產損害的,使用人可以向()提出賠償要求。
A. 施工單位
B. 監理單位
C. 建設單位
D. 設計單位
【答案】 C
【答案解析】在保修期限內,因工程質量缺陷造成建設工程所有人、使用人或者第三方人身、財產損害的,建設工程所有人、使用人或者第三方可以向建設單位提出賠償要求。建設單位向造成房屋建設工程質量缺陷的責任方追償。
36.確立組織結構、職責權限和相互關系是哪個質量管理原則
A. 領導作用
B. 全員參與
C. 關系管理
D. 過程方法
【答案】 A
【答案解析】領導作用的基本內容包括:
(1)確定質量方針、質量目標:
(2)建立組織的發展前景:
(3)形成內部環境:
(4)確立組織結構、職責權限和相互關系:
(5)提供所需資源:
(6)培訓教育,人才資源:
(7)管理評審
37.M工作持續5天,最遲開始時間為12天,緊后有三個工作,最早開始時間為20、17、21,則M的總時差為
A. 0
B. 3
C. 5
D. 1
【答案】 A
【答案解析】M的最遲完成時間12+5=17,最早完成時間17,總時差=17-17=0。
38.由總監理工程師組織工程質量驗收的是
A. 分部工程
B. 檢驗批
C. 分項工程
D. 單位工程
【答案】 A
【答案解析】A選項,分部工程由總監理工程師組織。
B、C選項,檢驗批與分項工程均由專業監理工程師組織。
D選項,單位工程由建設單位組織。
39.下列費用中屬于建筑安裝工程人工費的是
A. 高空津貼
B. 夏季高溫補貼
C. 勞動保護費
D. 職工福利費
【答案】 A
【答案解析】BCD屬于企業管理費。
40.在對建設工程實施全過程監理的情況下,監理單位總進度計劃的編制依據有
A. 工程項目年度計劃
B. 工程項目前期工作計劃
C. 設計單位出圖計劃
D. 施工階段進度計劃
【答案】 B
【答案解析】在對建設工程實施全過程監理的情況下,監理總進度計劃是依據工程項目可行性研究報告、工程項目前期工作計劃和工程項目建設總進度計劃編制的,其目的是對建設工程進度控制總目標進行規劃,明確建設工程前期準備、設計、施工、動用前準備及項目動用等各個階段的進度安排。
41.某擬建工程通過增大設備規模達到已建工程產量的10倍;采用生產能力指數法編制投資概算時,生產能力指數應取()。
A. 0.5
B. 0.6~0.7
C. 0.8~0.9
D. 1
【答案】 B
【答案解析】生產能力指數法的關鍵是生產能力指數的確定,一般要結合行業特點確定,并應有可靠的例證。正常情況下,0≤x≤1。不同生產率水平的國家和不同性質的項目中,x的取值是不同的。若已建類似項目規模和擬建項目規模的比值為0.5~2,x的取值近似為1;若已建類似項目規模與擬建項目規模的比值為2~50,且擬建項目生產規模的擴大僅靠增大設備規模來達到時,則x的取值為0.6~0.7;若是靠增加相同規格設備的數量達到時,x的取值為0.8~0.9。
42.某分部工程組織固定節拍流水施工,相鄰施工過程步距為4天,現考慮有充足工作面,投入一倍的資源,那么流水節拍是()天。
A. 2
B. 4
C. 6
D. 8
【答案】 A
【答案解析】固定節拍流水施工中,相鄰施工過程的流水步距相等,且等于流水節拍,所以原流水節拍等于相鄰施工過程步距,即為4天。現考慮有充足工作面,增加投入一倍的資源,那么每個施工段上的流水節拍均減半為2天。
43.下列施工進度計劃調整措施中,屬于組織措施的是()
A. 改善外部條件
B. 增加工作面
C. 實施強有力的施工調度
D. 組織制定進度工作相關制度
【答案】 B
【答案解析】組織措施包括
(1)增加工作面,組織更多的施工隊伍;
(2)增加每天的施工時間(如采用三班制等);
(3)增加勞動力和施工機械的數量。
44.施工進度控制目標體系按承包單位分解是()。
A. 明確各單位工程開工及動用日期
B. 制定進度控制分界點
C. 明確分工條件和承包責任
D. 組織綜合施工
【答案】 C
【答案解析】按項目組成分解,確定各單位工程開工及動用日期。
按承包單位分解,明確分工條件和承包責任。
按施工階段分解,劃定進度控制分界點。
按計劃期分解,組織綜合施工。
45.采用現場試驗方法檢測地基土的承載力時,試驗基坑寬度是承壓板寬度的()倍。
A. 3
B. 2.5
C. 2
D. 1.5
【答案】 A
【答案解析】試驗基坑寬度不應小于承壓板寬度或直徑的3倍。
46.以下情況需要下發暫停令,暫停施工的是()。
A. 施工時,質檢管理人員未在場
B. 進場鋼筋材料未進行抗拉試驗
C. 已完成的混凝土工程多處貫穿裂縫
D. 現場施工作業人員違規作業
【答案】 C
【答案解析】施工存在重大質量、安全事故隱患或發生質量、安全事故的。總監理工程師應簽發工程暫停令。C選項屬于該情形。
47.工程監理單位受建設單位委托控制物資供應進度時,協助建設單位進行物資供應決策的工作內容是()。
A. 根據設計圖紙和進度計劃確定物資供應要求
B. 確定物資供應分包合同清單
C. 組織物資供應招標文件
D. 審核物資供應計劃
【答案】 A
【答案解析】監理工程師控制物資供應進度的工作內容根據物資供應的方式不同有所不同,其基本內容包括:
1. 協助業主進行物資供應的決策
(1) 根據設計圖紙和進度計劃確定物資供應要求;
(2) 提出物資供應分包方式及分包合同清單,并獲得業主認可;
(3) 與業主協商提出對物資供應單位的要求以及在財務方面應負的責任。
2. 組織物資供應招標工作
3. 編制、審核和控制物資供應計劃
48.某分部工程有4個施工過程,分為4個施工段組織加快的成倍節拍流水施工,流水節拍分別為4天、4 天、2 天和2天。該分部工程流水施工工期為()天。
A. 16
B. 18
C. 20
D. 22
【答案】 B
【答案解析】
二、多項選擇題 (每題2分,共40題,共80分)
下列每小題的備選答案中,有兩個或兩個以上符合題意的正確答案,至少有1個錯項,多選、錯選均不得分;少選,所選的每個選項得0.5分。
49.編制多級網絡計劃應遵循的原則()
A. 整體優化
B. 從底部到頂部
C. 連續均衡
D. 從局部到全局
E. 簡明適用
【答案】 A,C,E
【答案解析】根據多級網絡計劃系統的特點,編制時應遵循以下原則:
(1)整體優化原則。
(2)連續均衡原則。
(3)簡明適用原則。
50.下列關于屋面防水的說法,正確的有()。
A. 燒結瓦混凝土瓦屋面的坡度不應大于30%
B. 瀝青瓦波形瓦屋面的坡度不應小于20%
C. 壓型金屬板采用咬口銷邊連接時,屋面的排水坡度不宜小于5%
D. 壓型金屬板采用緊固件連接時,屋面的排水坡度不宜小于10%
E. 壓型金屬板采用緊固件連接時,屋面的排水坡度不宜小于20%
【答案】 B,C,D
【答案解析】選項A錯誤,燒結瓦、混凝土瓦屋面的坡度不應小于30%。
選項B正確,瀝青瓦、波形瓦屋面的坡度不應小于20%。
選項C正確,壓型金屬板采用咬口銷邊連接時,屋面的排水坡度不宜小于5%。
選項D正確,選項E錯誤,壓型金屬板采用緊固件連接時,屋面的排水坡度不宜小于10%。
51.建設項目總進度目標中總進度綱要所包括()
A. 總進度規劃
B. 項目實施總體部署
C. ---
D. 各子系統進度規劃
E. 總進度目標實現條件
【答案】 A,B,D,E
【答案解析】總進度綱要的主要內容包括:
(1)項目實施的總體部署;
(2)總進度規劃;
(3)各子系統進度規劃;
(4)確定里程碑事件的計劃進度目標;
(5)總進度目標實現的條件和應采取的措施等
52.砌塊結構實體檢測強度方法有()。
A. 回彈法
B. 推出法
C. 扁頂法
D. 原位單剪法
E. 取樣法

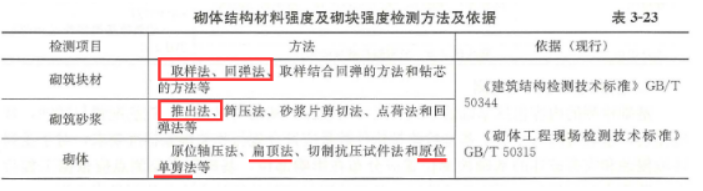

【答案】 C,D
【答案解析】
53.項目監理機構在施工階段投資控制的主要工作有()
A. 進行工程計量
B. 對完成工程量進行偏差分析
C. 審核竣工結算款
D. 審核竣工決算款
E. 審查設計單位提出的設計概算
【答案】 A,B,C
【答案解析】施工階段投資控制的主要工作:
1.進行工程計量和付款簽證
2.對完成工程量進行偏差分析
3.審核竣工結算款
4.處理施工單位提出的工程變更費用
5.處理費用索賠
選項E屬于工程勘察設計階段投資控制的主要工作。
54.在承包人提交的竣工結算款支付申請中,應當列明()。
A. 工程合同價款總額
B. 累計已實際支付的合同價款
C. 發生并確認的變更與索賠等費用
D. 應預留的質量保證金
E. 實際應支付的竣工結算金額
【答案】 A,B,D,E
【答案解析】承包人應根據辦理的竣工結算文件,向發包人提交竣工結算款支付申請。申請應包括下列內容:
(1)竣工結算合同價款總額;
(2)累計已實際支付的合同價款;
(3)應預留的質量保證金;
(4)實際應支付的竣工結算款金額。

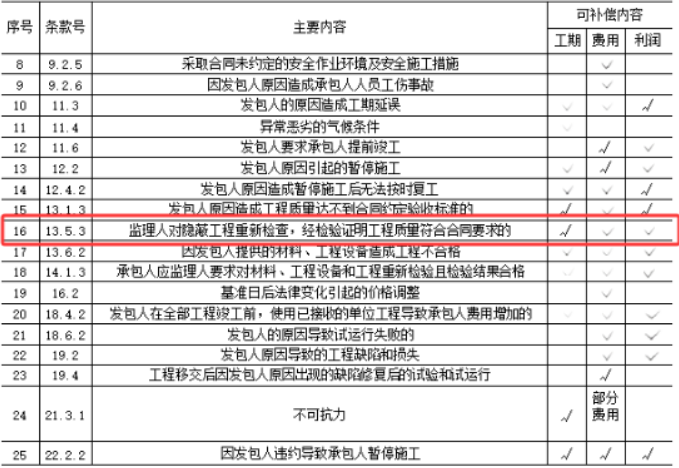

55.監理人應同意給予承包人工期、費用、利潤補償的是( )
A. 不利物質條件
B. 發包人延遲提交場地
C. 基礎資料錯誤
D. 發包人原因暫停施工
E. xxx
【答案】 B,D
【答案解析】選項A,不利物質條件,可索賠工期、費用,不能索賠利潤
選項B,發包人延遲提交場地,可索賠工期、費用和利潤
選項C,基礎資料錯誤 ,可索賠工期、費用,不能索賠利潤
選項D,發包人原因暫停施工,可索賠工期、費用和利潤
選項E,
56.施工機具使用費包括( )
A. 大型機械安拆費
B. 機械保養
C. 機械故障排除
D. 機械司機工資
E. 儀器儀表使用費
【答案】 B,C,D,E
【答案解析】A選項:屬于措施費。
57.ABS融資相對BOT融資有什么特征( )
A. 融資成本高
B. 項目所有權和經營權屬于原始權益人
C. ************
D. 資產債券化,變現能力強
E. 應用更廣泛
【答案】 B,D,E
【答案解析】A選項:融資成本低
58.砌體結構構造連接檢測包括( )
A. 砌筑構件的高厚比
B. 圈梁尺寸
C. 裂縫位置
D. 墻體的垂直度
E. 拉結鋼筋長度
【答案】 A,B,E
【答案解析】砌體結構的構造檢測可分為砌筑構件的高厚比、梁墊、壁柱、預制構件的擱置長度、大型構件端部的錨固措施、圈梁、構造柱或芯柱、砌體局部尺寸及鋼筋網片和拉結筋等。
CD選項:它們通常屬于變形檢測或其他類型的檢測。
59.確定基準收益率的因素()
A. 內部收益率
B. 機會成本
C. 資金成本
D. 投資風險
E. 通貨膨脹
【答案】 B,C,D,E
【答案解析】資金成本和機會成本是確定基準收益率的基礎,投資風險和通貨膨脹是確定基準收益率必須考慮的影響因素。
A選項錯誤 :內部收益率是使項目在計算期內各年凈現金流量的現值累計等于零時的折現率。
60.下列關于流水施工的說法中,反映建設工程非節奏流水施工特點的有()
A. 專業工作隊數等于施工過程數
B. 各個施工段上的流水節拍相等
C. 有的施工段之間可能有空閑時間
D. 相鄰施工過程的流水步距不盡相等
E. 各個施工段上的流水節拍不全相等
【答案】 A,C,D,E
【答案解析】非節奏流水施工具有以下特點:
(1)各施工過程在各施工段的流水節拍不全相等;
(2)相鄰施工過程的流水步距不盡相等;
(3)專業工作隊數等于施工過程數;
(4)各專業工作隊能夠在施工段上連續作業,但有的施工段之間可能有空閑時間。
61.可以用于計數型檢測的是
A. 鋼筋的抗拉強度
B. 梁的截面尺寸
C. 樓板標高
D. 漏水點
E. 蜂窩麻面
【答案】 D,E
【答案解析】1.計量型抽樣檢驗
有些產品的質量特性,屬于連續型變量,其特點是在任意兩個數值之間都可以取精度較高一級的數值。它通常由測量得到,如重量、強度、幾何尺寸、標高、位移等。此外,一些屬于定性的質量特性,可由專家主觀評分、劃分等級而使之數量化,得到的數據也屬于計量值數據。
2.計數型抽樣檢驗
有些產品的質量特性,如焊點的不良數、測試壞品數以及合格與否,只能通過離散的尺度來衡量,把抽取樣本后通過離散尺度衡量的方法稱為計數抽樣檢驗。
62.工程項目質量控制系統建立和運行的主要工作有哪些
A. 工作方法
B. 工作程序
C. 工作制度
D. 工作手段
E. 工作目標
【答案】 A,B,C,D
【答案解析】項目質量控制系統建立和運行的主要工作
1.建立組織機構2.制定工作制度3.明確工作程序4.確定工作方法和手段5.項目質量控制系統的改進
63.價值工程新方案的創造方法()
A. 專家意見法
B. ABC分析法
C. 因素分析法
D. 專家檢查法
E. 頭腦風暴法
【答案】 A,D,E
【答案解析】價值工程新方案創造:1.頭腦風暴法2.哥頓(Gorden)法3.專家意見法4.專家檢查法
BC選項:屬于對象選擇的方法。
64.工程竣工驗收具備的條件有哪些
A. 完成建設工程設計約定的內容
B. 完成合同約定的內容
C. 施工單位簽署的保修書
D. 有主要建材、構配件的進場試驗報告
E. 建設單位簽署的質量合格文件
【答案】 A,B,C,D
【答案解析】《建設工程質量管理條例》規定,建設工程竣工驗收應當具備下列條件:
1)完成建設工程設計和合同約定的各項內容。
2)有完整的技術檔案和施工管理資料。
3)有工程使用的主要建筑材料、建筑構配件和設備的進場試驗報告。
4)有勘察、設計、施工、工程監理等單位分別簽署的質量合格文件。
5)有施工單位簽署的工程保修書。
65.塔式起重機必要的安全裝置包括()
A. 纜風繩地錨、附墻
B. 起重力矩限制器
C. 起重量限制器
D. 行走限位開關
E. 擺動限位器
【答案】 B,C,D
【答案解析】對于塔式起重機的使用, 其作業環境應符合規范要求;多塔交叉作業防碰撞安全 措施應符合規范及專項方案要求;起重力矩限制器、起重量限制器、行程限位裝置等安全裝置,吊索具的使用及吊裝方法均應符合規范要求;應按規定在頂升(降節)作業前對相 關機構、結構進行專項安全檢查。
66.用于工程的主要材料進場時,專業監理工程師應核査的文件有()。
A. 材料采購合同
B. 廠家生產許可證
C. 材料出廠合格證
D. 材質化驗單
E. 材料性能檢測報告
【答案】 B,C,D,E
【答案解析】對用于工程的主要材料,在材料進場時專業監理工程師應核查廠家生產許可證、出廠合格證、材質化驗單及性能檢測報告,審查不合格者一律不準用于工程。
67.質量缺陷可以不做專門處理的情況
A. 不影響使用功能
B. 不影響結構安全
C. 后道工序可以彌補的
D. 暫時使用不到
E. 經設計單位核算,能滿足結構和使用功能
【答案】 A,B,C,E
【答案解析】通常不用專門處理的情況有以下幾種:
①不影響結構安全和正常使用。
②有些質量缺陷,經過后續工序可以彌補。
③經法定檢測單位鑒定合格。
④出現的質量缺陷,經檢測鑒定達不到設計要求,但經原設計單位核算, 仍能滿足
結構安全和使用功能。
68.影響建設工程設計進度的因素有哪些
A. 工程建設意圖和要求改變
B. 工程變更
C. 設計各專業之間協調配合
D. 材料和設備拖后
E. 工程進度計劃結構不合理
【答案】 A,B,C
【答案解析】影響設計進度的因素:
(一)建設意圖及要求改變的影響;
(二)設計審批時間的影響;
(三)設計各專業之間協調配合的影響;
(四)工程變更的影響;
(五)材料代用、設備選用失誤的影響。
69.某分部分項工程,計劃8月初到11月底每月實施工程量1.8萬m2,預算單價71元/m2。到9月底實際完成工程量3.1萬m2,實際單價75元/m2,對該項工作進行偏差分析,正確的是
A. 超出預算 12.4萬元
B. 進度拖后 35.5
C. 進度績效 0.94
D. 投資績效是0.86
E. 計劃工程量預算價格255.6
【答案】 A,B,E
【答案解析】費用偏差=3.1×71-3.1×75=-12.4萬元
進度偏差=3.1×71-3.6×71=-35.5萬元
費用績效=(3.1×71)/(3.1×75)=0.95
進度績效=(3.1×71)/(3.6×71)=0.86
計劃工程量預算價格=3.6×71=255.6萬元
70.某投資方案各年凈現金流量見下表,若基準收益率為8%,則對該投資方案進行分析可得到的正確結論有()
A. 靜態投資回收期為 4.2 年
B. 動態投資回收期小于6年
C. 內部收益率小于 8%
D. 凈現值小于 0萬元
E. 累計凈現金流量為 1000 萬元
【答案】 A,B,E
【答案解析】第4年末的累計凈現值流量為-100萬元,故靜態投資回收期=4+100÷500=4.2年
財務凈現值=-600÷1.08-500÷1.082+500÷1.083+500÷1.083+500÷1.084+500÷1.085+÷600÷1.086=498.60萬元;
由財務凈現值大于0可知,動態回收期小于6年,內部收益率大于8%。
累計凈現金流量=-600-500+500+500+500+600=1000萬元。
持續更新中
【監理工程師完整版真題領取】
2025年監理工程師考試結束后,大立教育監理工程師考試教研老師將第一時間對收集到的試題進行解析作答,將及時整理2025年監理工程師考試各科目試題及答案解析電子版,如果你有需求,可點擊下方圖片領取。
以上內容為大立教育為各位考生整理的2025年監理工程師《目標控制(土建)》科目的真題及答案解析,在此我們提前預祝各位考生能夠取得理想的考試成績,如果想要了解更多關于2025年監理工程師考試以及考后相關工作的資訊,或者向參加大立教育2026年的監理工程師考試培訓,可以點擊咨詢更多考后問題
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1500元 |
網課/直播 5800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 歷年真題集 章節題 大立智能題庫 高端模考卷/必做題 點睛資料 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1600 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 兩年服務期 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
