2023年監理工程師《案例分析(土建專業)》考試真題及答案解析

發布時間:2023-05-10 09:33:30來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2023年監理工程師《建設工程監理案例分析》科目的考試時間為2023年5月14日下午14:00-18:00,為了幫助各位考生完成考后估分了解自己的大致成績,大立教育特為各位考生整理搜集了《案例分析(土建專業)》科目的考試真題和答案解析以供各位作為參考。

  2023年監理工程師《建設工程監理案例分析》科目的考試時間為2023年5月14日下午14:00-18:00,為了幫助各位考生完成考后估分了解自己的大致成績,大立教育特為各位考生整理搜集了《案例分析(土建專業)》科目的考試真題和答案解析以供各位作為參考。


案例一

  背景資料:


  某工程,建安工程投資為20000萬元,施工合同工期24個月。工程實施過程中,發生如下事件。


  事件1:監理機構根據工程建設強度,確定人員配備:專業監理工程師0.3,監理員0.6,行政文秘0.1(單位:人*年/千萬元)。事件2:在第一次工地會議上,建設單位指出下列情況要求監理機構簽發《監理通知單》或《工程暫停令》:

 ?、偈┕挝晃唇?jīng)批準擅自施工;

 ?、谑┕挝唬窗凑张鷾适┕ぴO(shè)計文件施工;

 ?、凼┕挝徊捎貌划斒┕すに嚨?

 ?、苁┕ご嬖谑┕な鹿孰[患;

 ?、菥芙^監理機構管理;

 ?、尢胤N作業人員未持證上崗。


  事件3:在施工過程中,專業監理工程師在巡視中發現,主體結構工程施工存在質量問題,項目監理機構隨即按照《建設工程監理規范》要求處理。


  事件4:工程預驗收合格后,項目監理機構編寫了工程質量評估報告,由總監理工程師代表簽字后報建設單位。


  問題:

  1.針對事件1,分別確定工程建設程度(每年完成建安工程投資額)及不同崗位監理人員最低配備數量。項目監理機構至少需配備多少人?

  2.針對事件2,第一次工地會議紀要應由誰負責整理和簽字,項目監理機構在哪些情形下需>發《工程暫停令》?哪些情形下適合簽發《理通知單》?

  3.針對事件3,寫出項目監理機構處置程序。

  4.指出事件4,中的不妥之處,寫出正確的做法。


  【答案】


  【解析】1.工程建設強度=20000萬元/24月*12月=10000(萬元/年)=10(千萬元/年)各類監理人員數量如下:

  專業監理工程師:0.3*10=3人;監理員0.6*10=6人,行政文秘人員0.1*10=1人。

  項目監理機構還需配備一個總監理工程師,故至少應配備3+6+1+1=11人。


  2.(1)第一次工地會議紀要由項目監理機構負責整理,與會各方代表會簽。

  (2)簽發《工程暫停令》的情形:①未經批準擅自施工的;②施工單位未按批準的設計文件施工的;⑤施工單位拒絕監理機構管理的。

  (3)簽發《監理通知單》的情形:③施工單位采用不適當施工工藝的;④施工存在質量事故隱患的;⑥特種作業人員未持證上崗的。


  3.對需要返工處理或加固補強的質量事故,項目監理機構應要求施工單位報送質量事故調查報告和經設計等相關單位認可的處理方案、并應對質量事故的處理過程進行跟蹤檢查,同時應對處理結果進行驗收。項目監理機構應及時向建設單>

  提交質量事故書面報告,并應將完整的質量事處理記錄整理歸檔。


  4.不妥之處:項目監理機構編寫了工程質量評估報告,由總監理工程師代表簽字后報送建設單位。

  正確做法:工程竣工預驗收合格后,由總監理工程師組織專業監理工程師編制工程質量評估報告,編制完成后,由項目總監理工程師及監理單位技術負責人審核簽認并加蓋監理單位公章后報建設單位。工程質量評估報告應在正式竣工驗收前提交給建設單位。


  案例二

  背景資料:

  某工程,施工單位按照合同約定,將設備安裝分包給甲分包單位,建設單位負責設備采購。


  實施過程中發生如下事件:


  事件1:建設單位要求監理機構完成:

 ?、僦鞒謭D紙會審;

  ②編制現場總平面圖布置圖;

  ③復核施工控制網;

  ④辦理施工許可證。


  事件2:專業監理工程師檢查鋼筋電焊接頭時,發現存在質量問題統計如下:


  事件3:建設單位采購空調中,認為空調設備的安裝由空調生產廠商安裝更能保證質量,隨即要求施工單位與空調生產廠商簽訂安裝分包合同。后經協商,甲分包單位將其中空調安裝分包給空調生產廠商。

  事件4:工程預驗收合格后,建設單位安排總監組織竣工驗收,驗收合格后,項目監理機構向城建檔案機構移交資料。


  問題:

  1.針對事件1,逐條指出建設單位的要求是否妥當,說明理由。

  2.針對事件2,采用排列圖法列表計算質量問題累計頻率,分別指出哪些是主要質量問題、次要質量問題。

  3.針對事件3,建設單位和甲分包單位做法是否妥當,說明理由。

  4.針對事件4,指出有哪些不妥之處,寫出正確做法。


  【答案】


  【解析】1.①不妥當,應由建設單位主持;

 ?、诓煌桩?,應由施工單位組織;

 ?、弁桩?,屬于監理單位職責;

  ④不妥當,應由建設單位辦理。

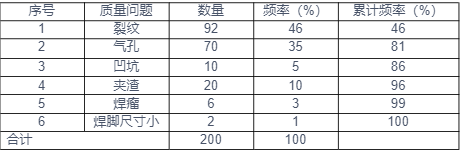

  2.事件2中,質量問題的累計頻率如表所示:


  經統計可知:故主要質量問題裂紋和氣孔;次要質量問題:夾渣。


  3.(1)建設單位做法不妥理由:建設單位不得指定分包單位;

  (2)甲分包單位做到不妥理由:專業分包單位不得再進行分包。


  4.不妥之處1:建設單位安排總監組織竣工驗收;正確做法:由建設單位組織竣工驗收;不妥之處2:項目監理機構向城建檔案機構移交資料。

  正確做法:項目監理機構向監理單位移交歸檔,監理單位向建設單位移交歸檔,建設單位向城檔案管理機構移交歸檔。


  案例三


  背景資料:


  某工程,監理單位承擔施工招標代理和施工監理任務,工程實施過程中發生如下事件:


  事件1:項目監理機構編制施工招標文件時,建設單位提出;

 ?、偻獾仄髽I(yè)投標時,必須與當?shù)仄髽I(yè)組成聯合體進行投標;

 ?、谥袠藛挝豢⒐を炇涨案鼡Q項目經理,必須獲得建設單位的同意;

 ?、壑袠藛挝回撠熣匍_設計交底;

  ④施工單位應在工程竣工驗收合格后出具保修書;

 ?、菀蚓o急情況需暫停施工,施工單位可以先暫停,并及時通知項目監理機構。


  事件2:施工前,監理機構對工程風險分析,提出目標控制及安全生產管理風險防范性對策。


  事件3:分包單位隱蔽驗收前,施工單位按照規定向監理機構遞交驗收申請。在驗收前12小時,專業監理工程師因故不能參加隱蔽驗收并告知施工單位。施工單位組織了隱蔽工程驗收,并作相應記錄報送監理人,專業監理工程師對驗收結果存疑,剝離重新檢查后發現質量合格。分包單位由此將引起的費用索賠和工期延誤向監理機構報審相應補償。


  事件4:竣工驗收,總監理工程師代表應組織各專業監理工程師進行竣工預驗收。


  問題:

  1.事件1中,逐條指出建設單位的要求是否合理,若不合理,說明理由。

  2.監理機構進行風險進行分析的依據有哪些?

  3.事件3中,根據《建設工程施工合同(示范文本)》,指出專業監理工程師、分包單位做法是否妥當,寫出理由。

  4.指出事件4的不妥之處,寫出正確的做法。


  【答案】


  【解析】1.①不合理。不得以不合理的條件限制潛在的投標人,不得區別對待外地企業和當?shù)仄髽I(yè);

 ?、诤侠?

 ?、鄄缓侠?。建設單位負責召開設計交底;

  ④不合理。施工單位應在申請工程竣工驗收時出具保修書;

  ⑤合理。


  2.項目監理機構宜根據工程特點、施工合同、工程設計文件及經過批準的施工組織設計對工程風險進行分析,并宜提出工程質量、造價、進度目標控制及安全生產管理的防范性對策。


  3.(1)專業監理工程師做法不妥當;

  理由:專業監理工程師如不能參加隱蔽驗收,應提前24小時向施工單位告知。

  (2)分包單位由此將引起的費用索賠和工期延誤向監理機構申請,不妥;理由:分包單位不應直接向監理機構申請相應的索賠,應由施工單位向監理機構進行報審。


  4.不妥之處:總監理工程師代表應組織竣工預驗收不妥;正確做法:應由總監理工程師組織竣工預驗收。


  案例四


  背景資料:


  某工程,施工單位按照合同約定將鋼結構和幕墻工程分別分包給甲、乙兩施工單位。施工過程中,發生如下事件:


  事件1:開工前,施工單位向監理機構報送了《工程開工報審表》及相關資料。項目監理機構審查后認為:

 ?、僭O(shè)計交底和圖紙會審已完成;

 ?、谑┕挝滑F(xiàn)場質量、安全生產管理體系已建立;

 ?、酃芾砑笆┕と藛T已到位;

  ④進場道路及水、電、通信等已滿足開工要求??偙O(jiān)理工程師隨后簽發工程開工令。


  事件2:針對起重量350KN的鋼結構的吊裝,)甲分包單位按照按施工單位要求編制專項施方案,監理機構檢查發現,在專項方案的報審中,甲分包單位已經開始吊裝作業。


  事件3:監理發現,乙分包單位未按照幕墻專項施工方案施工,總監理工程師向施工單位簽發《工程暫停令》,同時報告了建設單位。但是乙分包單位并未執行指令,仍繼續施工,總監理工程師書面報告了政府有關主管部門。書面報告發出的當天,施工造成人員傷亡。


  問題:

  1.事件1中,監理機構批準《開工報審表》時,還應該具備的條件。總監理工程師簽發工程開工令前,還應具備哪些條件?

  2.根據《危險性較大的分部分項工程安全管理規定》.事件2中,寫出專項施工方案報審程序。

  3.事件2中,指出監理機構應如何處理。

  4.分別指出事件3中,建設單位、施工單位、監理單位、乙分包單位是否應承擔責任?說理由。


  【答案】


  【解析】1.還應具備:

 ?、偈┕そM織設計已由總監理工程師簽認;

  ②施工機械具備使用條件;

 ?、壑饕こ滩牧弦崖鋵?。簽發工程開工令前,還應由總監理工程師簽署審核意見,并應報建設單位批準。


  2.(1)實行施工總承包的,專項施工方案應由施工總承包單位組織編制。危大工程實行分包的,專項施工方案可以由相關專業分包單位組織編制。

  (2)專項施工方案應由施工單位技術負責人審核簽字、加蓋單位公章,并由總監理工程師審查簽字、加蓋執業印章后方可實施。危大工程實行分包并由分包單位編制專項施工方案的,專項施C方案應由總承包單位技術負責人及分包單位技入負責人共同審核簽字并加蓋單位


  3.專項施工方案尚未完成就開始進行施工作業,屬于違反工程建設強制性標準。監理單位應向施工單位簽發《工程暫停令》,要求乙施工單位立即停止施工,完善審批流程。待工程具備復工條件時,監理單位再指令施工單位恢復施工。


  4.(1)建設單位無責任。理由:本次事故非建設單位責任,也不屬于建設單位風險責任;

  (2)施工單位有連帶責任。理由:總承包單位和分包單位對分包工程的安全生產承擔連帶責任;

  (3)監理單位無責任。理由:監理單位已履行法定職責;

  (4)分包單位承擔主要責任。理由:本次事故主要原因是乙分包單位未按照方案施工,且不聽從監理暫停指令造成的。


  案例五


  背景資料:

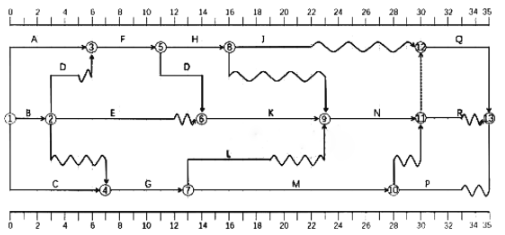

  某工程,建設單位與施工單位簽訂了施工合同,合同工期為35個月。經總監理工程師批準的施工總進度計劃如圖2023-5-1所示,各項工作均按最早開始時間安排且勻速施工。



  事件1:施工至第3個月,施工單位向建設單位提出工程變更,建設單位要求監理機構主持召開論證工程設計文件的修改方案的專題會議。建設單位要求總監理工程師代表處理合同索賠。


  事件2:因建設單位采購的材料未到場,導致E工作延誤2個月,造成人員窩工損失13萬元,機械閑置費用25萬元,施工單位向監理機構提交了工期和費用索賠。


  事件3:因為工作需要,H、L、N工作需要使用同一臺機械,為使設備閑置時間最少,施工單位修改了施工進度計劃。


  問題:

  1.找出網絡圖中的關鍵線路,計算C工作工作的總時差,J工作的自由時差,G工作的最遲開始時間,H工作的最遲完成時間。

  2.指出事件1中不妥指出,并寫出正確做法。

  3.事件2中,監理機構應該批準的費用索賠和工程延期為多少,并說明理由?

  4.事件3中,修改了施工進度計劃,設備閑置時間最少為多少?此時,H和L開始時間時多少?


  【答案】


  【解析】1.關鍵線路為A-F-D-K-N-Q或者

  ①→③→9→⑥→④①②→9;C工作的總時差為:2個月;的自由時差:8個月;

  G的最遲開始時間為:第9個月;H工作最遲完成時間為:第23月。


  2.不妥之處1:施工單位向建設單位提出工程變更;

  正確做法:施工單位應向監理機構提出變更申請;不妥之處2:建設單位要求監理機構主持召開論證工程設計文件的修改方案的專題會議;正確做法:必要時,項目監理機構應建議建設單位組織設計、施工等單位召開論證工程設計文件的修改方案的專題會議。


  不妥之處3:建設單位要求總監理工程師代表處理合同索賠。

  正確做法:應由總監理工程師負責處理合同索賠。


  3.監理應該批準的工期為0;理由:雖然E作延誤2月屬于建設單位的原因,作一)是E工作有2個月總時差,并未造成工期延誤。

  準費用補償為:13+25=38萬元。


  4.設備閑置時間最少為0;H開始時時間為:第12月;I開始時間為:第17月。


  案例六

      背景資料:


  某工程,簽約合同價為9800萬元,合同工期18個月。


  合同約定:①預付款支付比例為簽約合同價的20%,從工程的第四個月開始,分8個月進行等額扣回。


  ②工程質量保證金從每月進度款的3%扣留。③施工合同約定,因清單工程量偏差和工程設計變更等導致的實際工程量偏差超過15%時,可以調整綜合單價。當工程量偏差超過15%,超出15%部分調整綜合單價,調價系數為0.9;當工程量偏差減少15%以上,減少剩余部分工程量單價調值系數1.1,規費綜合費率8%(以分部分項工程費、措施費和其他項目費之和基數),綜合稅率9%(以分部分項工程費、施費、其他項目費、規費之和為基數)。

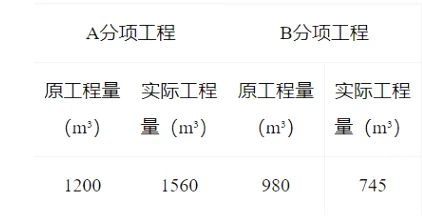

  事件1:5月份的時,A、B兩分項工程因設計更導致工程量變化,A分項綜合單位為280元/mm,B分項工程綜合單價為420元/m。兩項均在當月完成。


  事件2:在6月份施工中,某分項工程清單綜合單價為539.28元/m,其中使用一種材料暫估2580元/噸,現確認價格為3450元/噸,該材料在分工工程中使用量為0.05噸/m3。


  問題:

  1.計算本工程預付款金額,4-11月份扣回的預付款為多少萬元?

  2.A、B分項工程是否調整單價,若調整,調整為多少?計算調整后A、B分項工程的工程價款為多少?

  3.針對事件2,該分項工程應批準的綜合單價為多少?

  4.考慮事件1,計算3、4、5月份的工程應簽認的進度款為多少?(涉及到金額的保留兩位小數)


  【答案】


  【解析】1.預付款:9800*20%=1960.00萬元;

  4-11月每月扣回的預付款為:1960.00/8=245.00萬元;


  2.(1)A分項工程變化:工程量增加1560-

  1200=360;

  360/1200=30%>15%,故超過原工程量1.15的部分,應調價;新價格為:280*0.9=252元/m3;A分項的工程款為:[1200*1.15*280+(1560-1200*1.15)*252]*1.08*1.09=508267.872元=50.83萬元


  (2)B分項工程變化:工程量減少980-745=235235/980=23.98%>15%,故減少后的工程量應全部調價。

  新價格為:420*1.1=462元/m3,

  B分項工程價款為:745*462/10000*(1+8%)*(1+9%)=40.52萬元

  (3)調整后A、B分項工程的工程價款為:=50.83+40.52=91.35萬元3.綜合單價:539.28+(3450-2580)*0.05=582.78元/m34.(1)3月份應簽認的工程款:560*(1-3%)=543.20萬元;


  (2)4月份應簽認的進度款:760*(1-3%)-245.00=492.20萬元;

  (3)A分項工程合計價款增減情況:50.83-(1200*280*(1+8%)*(1+9%)/10000)=11.28萬元

  B分項工程合計價款增減情況:40.52-(980*420*(1+8%)*(1+9%)/10000)=-7.93萬元A、B分項工程價款變化合計為:11.28-7.93=33萬元


  五月份進度款為:(900+3.35)*(1-3%)-245=631.25萬元

  持續更新中


  以上內容為大立教育為各位考生整理的2023年監理工程師《案例分析(土建專業)》科目的真題及答案解析,在此我們提前預祝各位考生能夠取得理想的考試成績,如果想要了解而更多關于2023年監理工程師考試以及考后相關工作的資訊,可以點擊咨詢更多考后問題

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端??季?必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
中文字幕国产精品_午夜精品久久久久久久99黑人_樱桃成人精品视频在线播放_久久国产生活片100
亚洲欧美国产毛片在线| 影音先锋亚洲电影| 亚洲毛片在线观看.| 久久精品五月| 国产农村妇女精品一二区| 夜夜嗨av色综合久久久综合网| 久久久国产精彩视频美女艺术照福利| 国产精品v片在线观看不卡 | 亚洲国产清纯| 久久综合999| 一区久久精品| 久久久www成人免费无遮挡大片 | 国产日韩欧美在线一区| 亚洲伊人久久综合| 国产精品草莓在线免费观看| 亚洲毛片在线| 欧美色网在线| 亚洲午夜91| 国产精品成人一区二区三区夜夜夜| 99精品视频免费观看| 欧美久久99| 99国产欧美久久久精品| 欧美日韩精品一二三区| 日韩午夜电影| 欧美日一区二区在线观看| 一区二区久久久久| 国产精品vip| 亚洲女同性videos| 国产欧美一区二区精品性色| 欧美在线啊v一区| 国产综合一区二区| 久久另类ts人妖一区二区| 伊人男人综合视频网| 麻豆精品精华液| 亚洲全部视频| 欧美日韩亚洲精品内裤| 亚洲无线一线二线三线区别av| 国产精品狼人久久影院观看方式| 亚洲欧美日韩另类| 国产一区二区欧美日韩| 久久亚洲风情| 亚洲久久视频| 国产精品久久国产三级国电话系列| 亚洲欧美成人一区二区三区| 国产午夜精品美女视频明星a级| 久久国产主播| 亚洲国产一区二区三区在线播 | 欧美大学生性色视频| 夜夜嗨一区二区| 国产美女扒开尿口久久久| 久久精品一本| 亚洲精品一区二区在线观看| 欧美午夜片在线观看| 性xx色xx综合久久久xx| 悠悠资源网亚洲青| 欧美日韩精品综合| 欧美一区二区三区视频| 亚洲成人中文| 欧美性猛交xxxx乱大交蜜桃| 欧美伊人久久| 亚洲人成亚洲人成在线观看图片 | 国产综合av| 欧美激情在线狂野欧美精品| 亚洲先锋成人| 一区在线免费| 欧美视频一区二区三区四区| 欧美一区二区三区精品电影| 亚洲高清电影| 国产精品免费观看在线| 久久婷婷激情| 亚洲午夜影视影院在线观看| 狠狠干狠狠久久| 欧美日本免费一区二区三区| 欧美在线1区| av成人免费在线| 国产一区二区日韩精品| 欧美精选午夜久久久乱码6080| 亚洲欧美中文另类| 亚洲黄一区二区三区| 国产精品美女久久久浪潮软件| 蜜臀久久久99精品久久久久久 | 欧美a级片网站| 午夜精品免费视频| 亚洲欧洲精品成人久久奇米网| 国产精品久久久久av| 免费观看日韩| 亚洲欧美成人网| 亚洲精品免费在线| 国产综合亚洲精品一区二| 欧美日韩日本国产亚洲在线| 久久久天天操| 亚洲女同同性videoxma| 亚洲国产高清aⅴ视频| 国产精品自拍一区| 欧美日本簧片| 麻豆久久久9性大片| 午夜精品久久| 一区二区三区欧美亚洲| 在线观看日韩国产| 国产日韩欧美在线| 欧美视频在线不卡| 欧美成人按摩| 久久久久久有精品国产| 亚洲欧美日韩另类| 中文在线资源观看视频网站免费不卡| 尤物九九久久国产精品的分类| 国产伦精品一区二区三| 欧美精品午夜视频| 免费一级欧美在线大片| 久久精品亚洲一区| 午夜性色一区二区三区免费视频| 99精品国产福利在线观看免费| 在线色欧美三级视频| 国产一级久久| 国产欧美日韩免费看aⅴ视频| 欧美日韩免费观看一区二区三区| 麻豆精品在线视频| 久久久久国产精品www| 欧美一级播放| 亚洲欧美日韩精品在线| 亚洲午夜激情网页| 夜夜嗨av一区二区三区免费区| 亚洲国产精品精华液2区45| 国产专区一区| 国产在线拍揄自揄视频不卡99 | 欧美日韩一区精品| 欧美精品久久一区| 欧美黑人多人双交| 欧美成人精品在线| 欧美成人自拍| 欧美成人首页| 欧美国产视频一区二区| 欧美大片在线影院| 欧美国产精品日韩| 欧美高清在线视频| 欧美激情精品久久久久久免费印度 | 伊大人香蕉综合8在线视| 国产日本欧美视频| 国产精品午夜春色av| 国产精品久久精品日日| 欧美日韩国产首页| 久久这里只有| 女人香蕉久久**毛片精品| 久久久精品网| 久久久久久穴| 久久久久久色| 久久久久久久久久久一区| 久久爱www久久做| 久久国产乱子精品免费女 | 亚洲国产成人tv| 亚洲福利国产精品| 尤物九九久久国产精品的分类| 国产亚洲一区精品| 国产日韩三区| 激情欧美日韩| 精品av久久久久电影| 国内精品久久久久影院色| 国产三级欧美三级| 伊人久久大香线蕉av超碰演员| 国产一区在线观看视频| 国产资源精品在线观看| 国产一区二区精品久久| 1024精品一区二区三区| 亚洲电影免费观看高清完整版在线| 永久域名在线精品| 亚洲成人影音| 亚洲精品一区二区三| 日韩天堂av| 在线视频亚洲欧美| 亚洲中字黄色| 欧美一区二区三区久久精品茉莉花 | 久久综合福利| 欧美1区2区视频| 欧美激情按摩在线| 欧美日韩在线播放三区四区| 国产精品日韩在线播放| 国产毛片精品国产一区二区三区| 国产欧美一区二区三区沐欲 | 国产精品久久久久一区| 国产伦精品一区二区三区四区免费 | 欧美小视频在线| 国产视频观看一区| 极品av少妇一区二区| 亚洲国产精品久久久久| 亚洲国产美女精品久久久久∴| 一区二区精品在线| 欧美一级久久久久久久大片| 久久国产精品免费一区| 久久免费高清| 欧美色另类天堂2015| 国产精品一区二区在线观看不卡| 国模吧视频一区| 亚洲第一页自拍| 亚洲自拍电影| 久久久久久久999精品视频| 麻豆成人在线| 免费看的黄色欧美网站| 欧美午夜精品伦理| 黑人巨大精品欧美一区二区小视频 | 美国十次成人| 欧美三级中文字幕在线观看| 国产美女精品| 亚洲大片一区二区三区| 亚洲欧美日韩国产|
